Fertigstellung Fliesenarbeiten Wohnungen Haus 5 und 6
Balkongeländer Haus 5 und 6
Malerarbeiten Haus 6

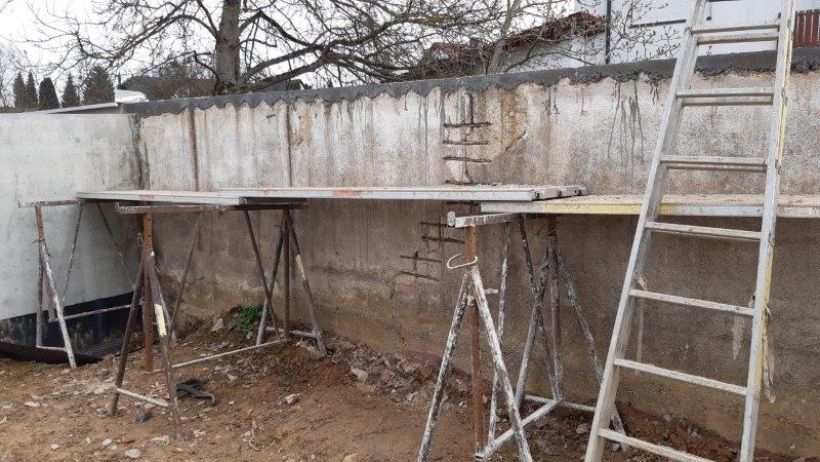

Kalenderwoche 50 - 2020
Balkongeländer Haus 6

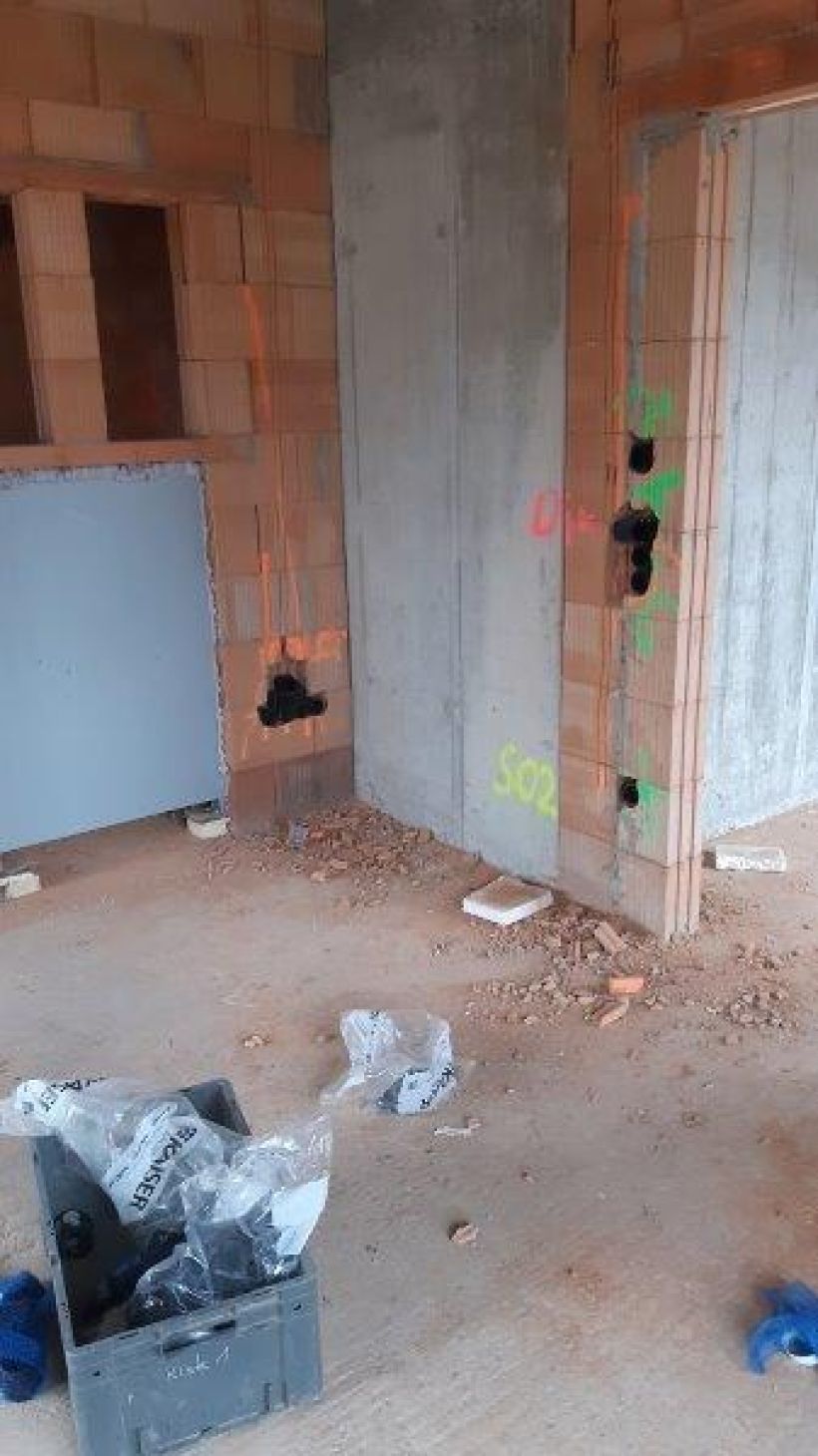

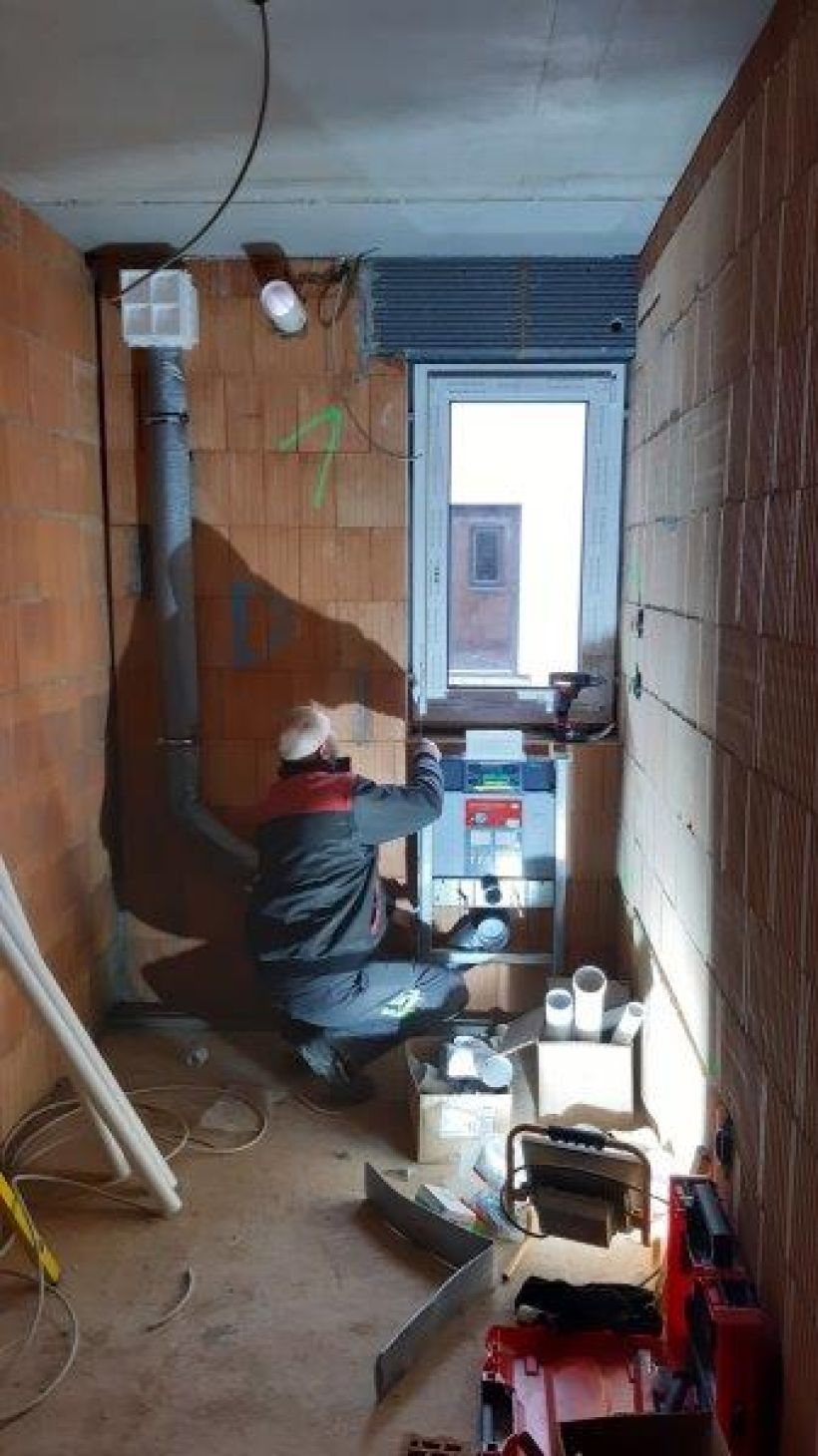

Rohinstallation Sanitär Haus 4
Rohinstallation Elektro Haus 4

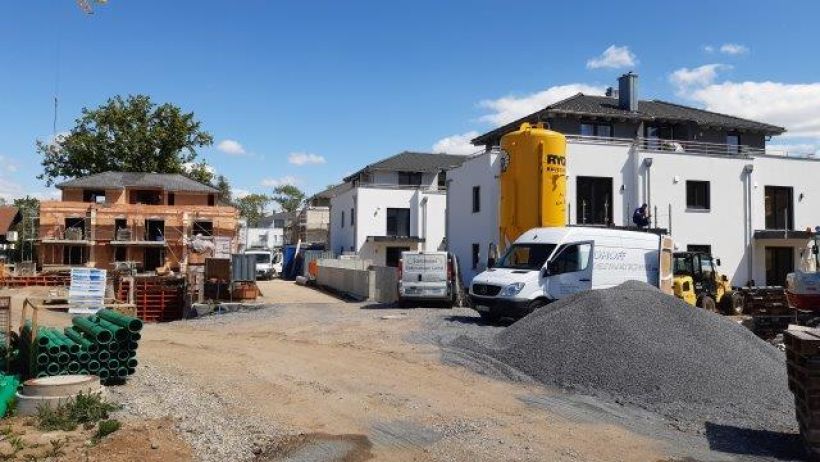

Kalenderwoche 49 - 2020

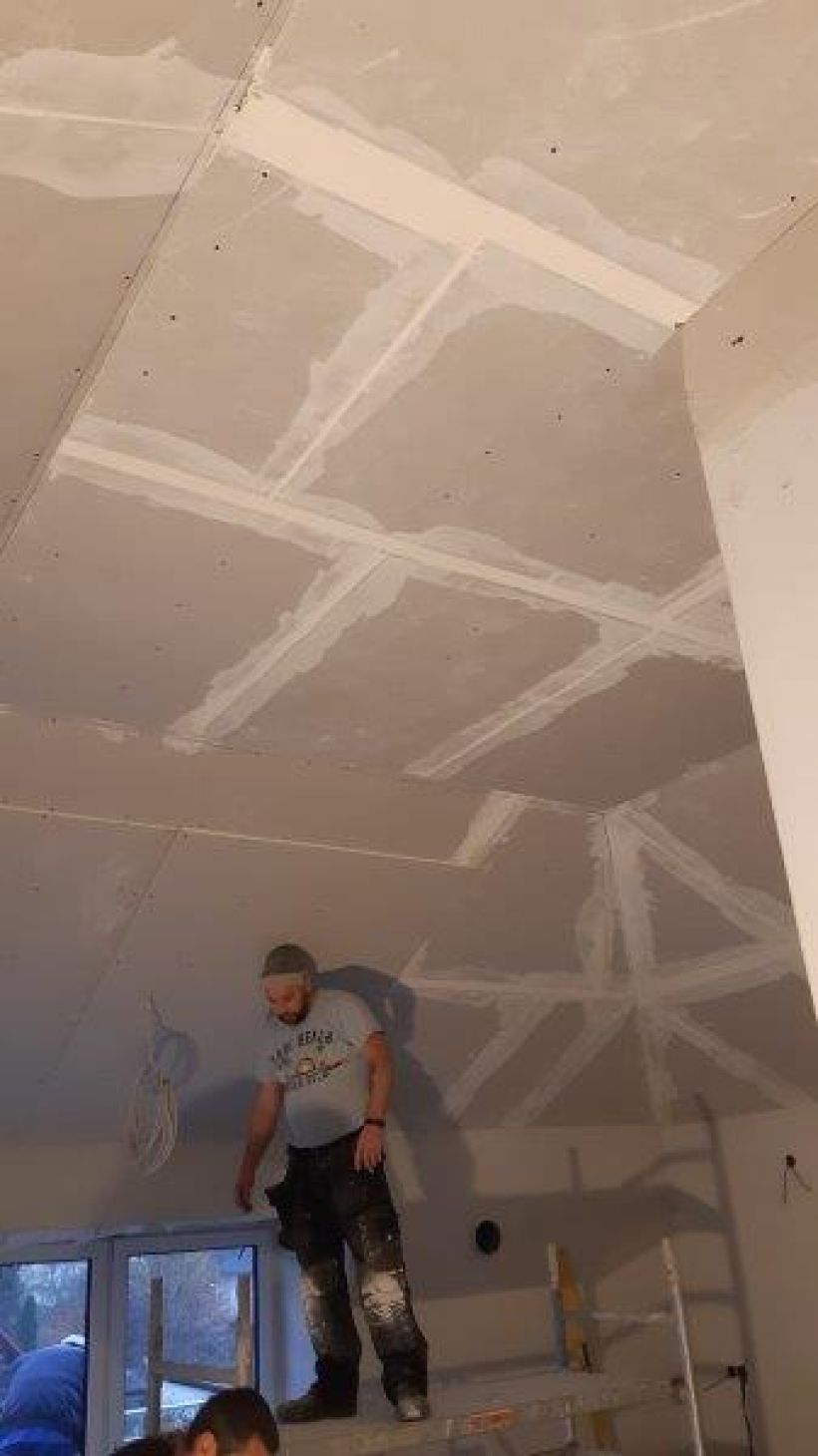

Trockenbau Penthousewohnung Haus 6

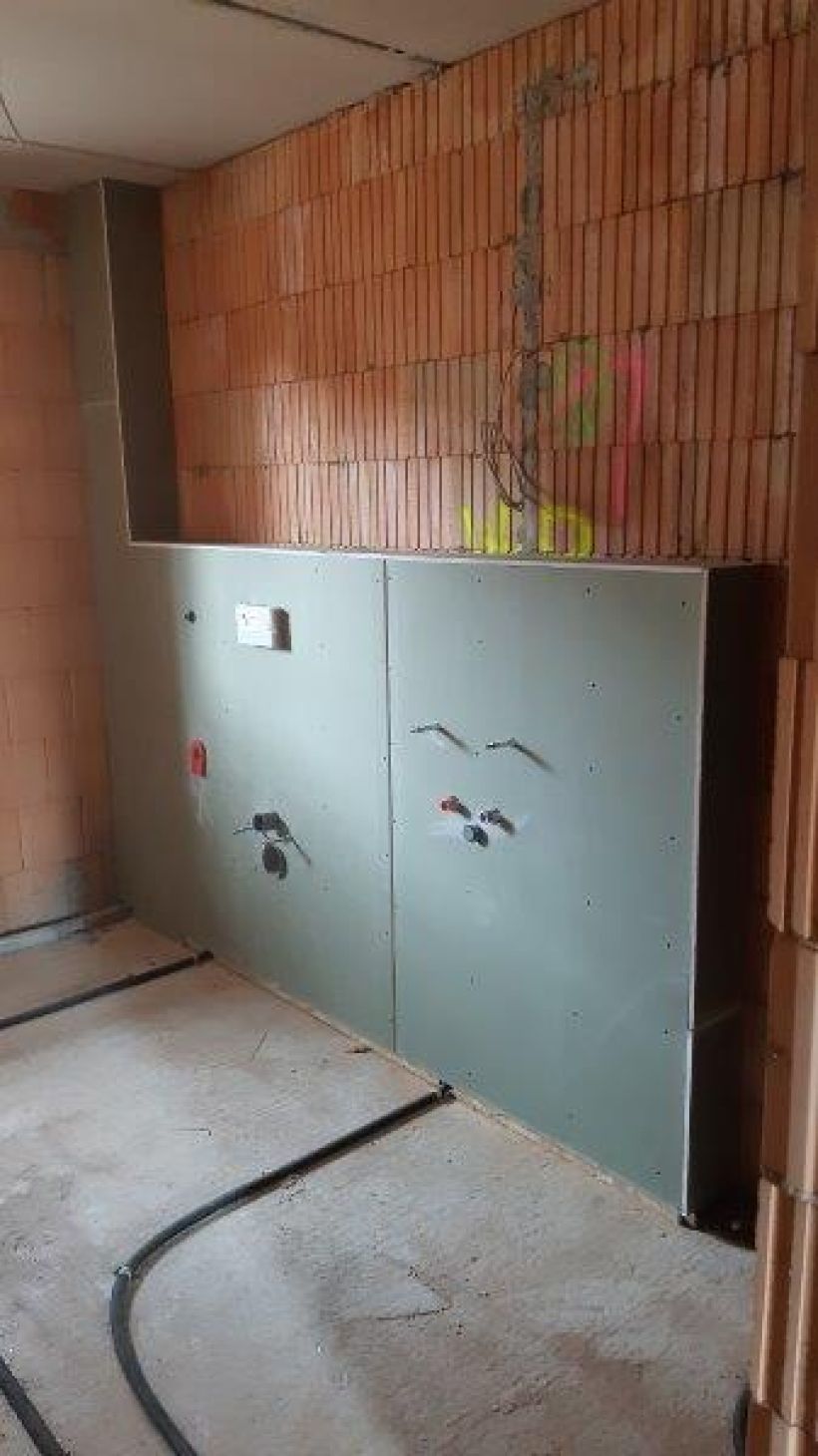

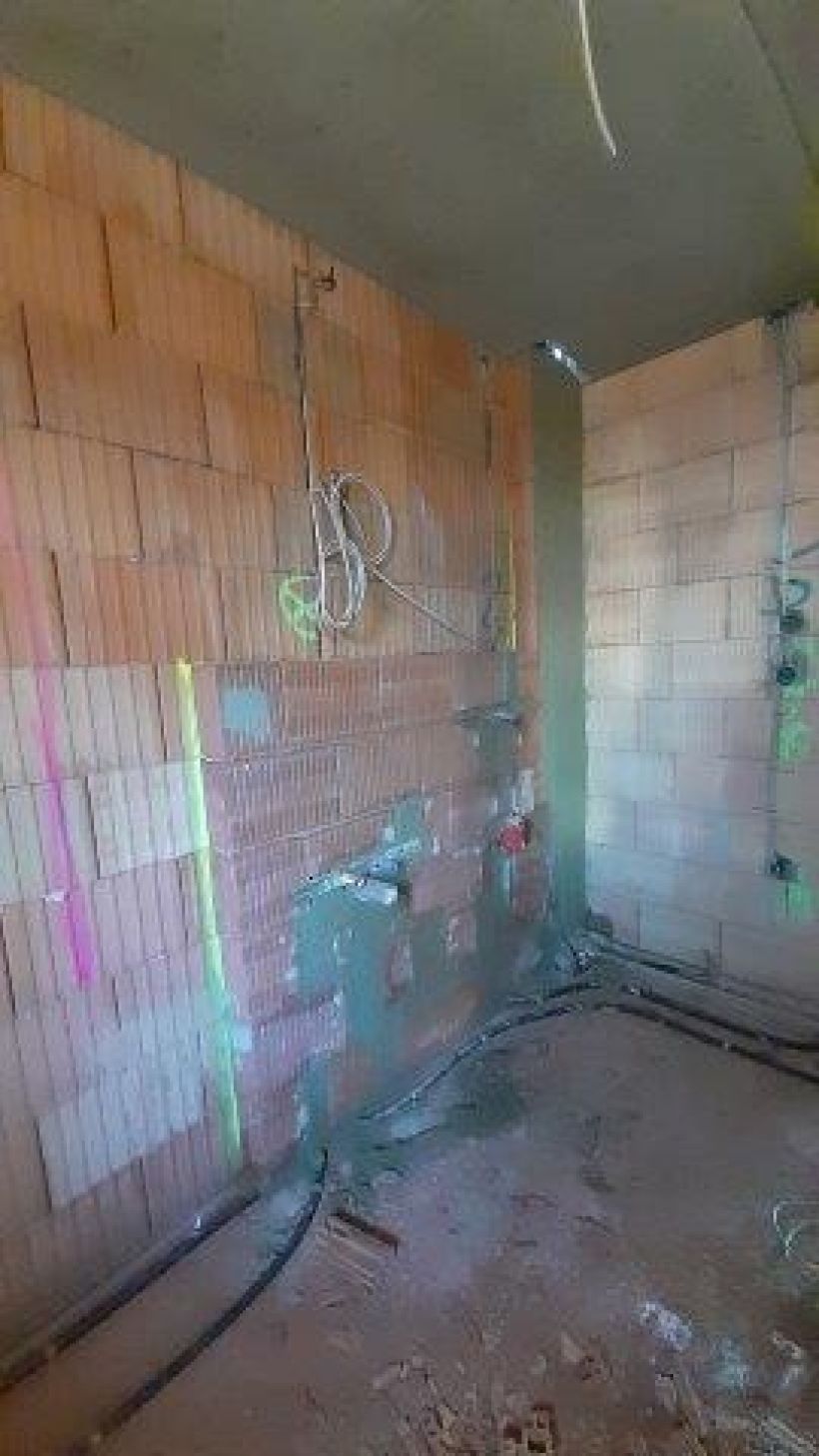

Beginn Rohinstalaltion Elektro Haus 4
Rohinstalaltion Sanitär Haus 4
Fliesenarbeiten Haus 6
Kalenderwoche 48 - 2020

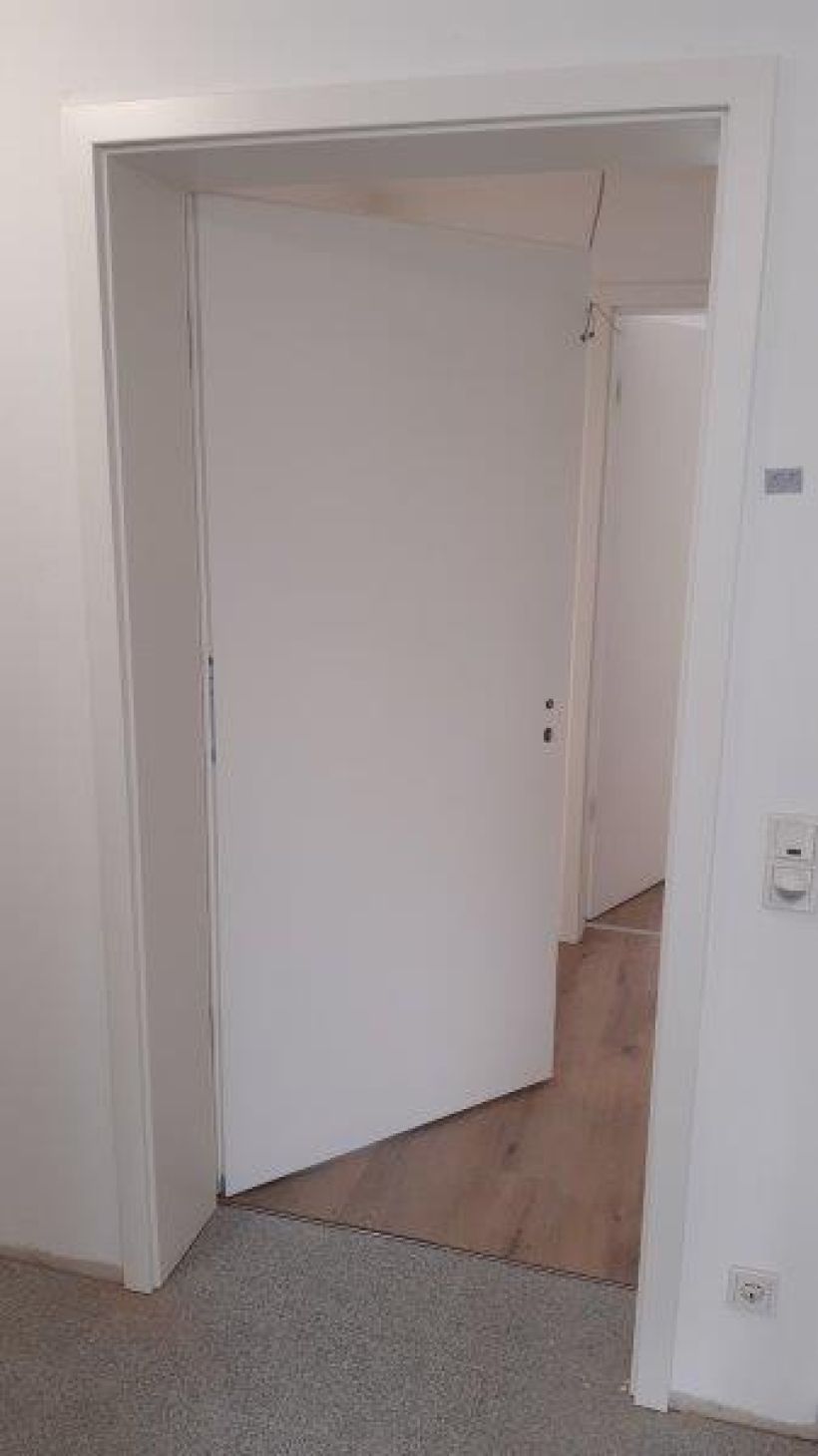

Einbau Kellertüren Haus 2 und 4
Spachteln Decken Haus 5 und 6
Einbau Rollladen Haus 5 im EG und OG
Trockenbau Haus 6
Kalenderwoche 47 - 2020
Isolierung Penthouese Haus 6
Kalenderwoche 46 - 2020
Beginn Fliesenarbeiten Haus 6
Mauerabdeckung und Geländer Haus 2
Kalenderwoche 45 - 2020

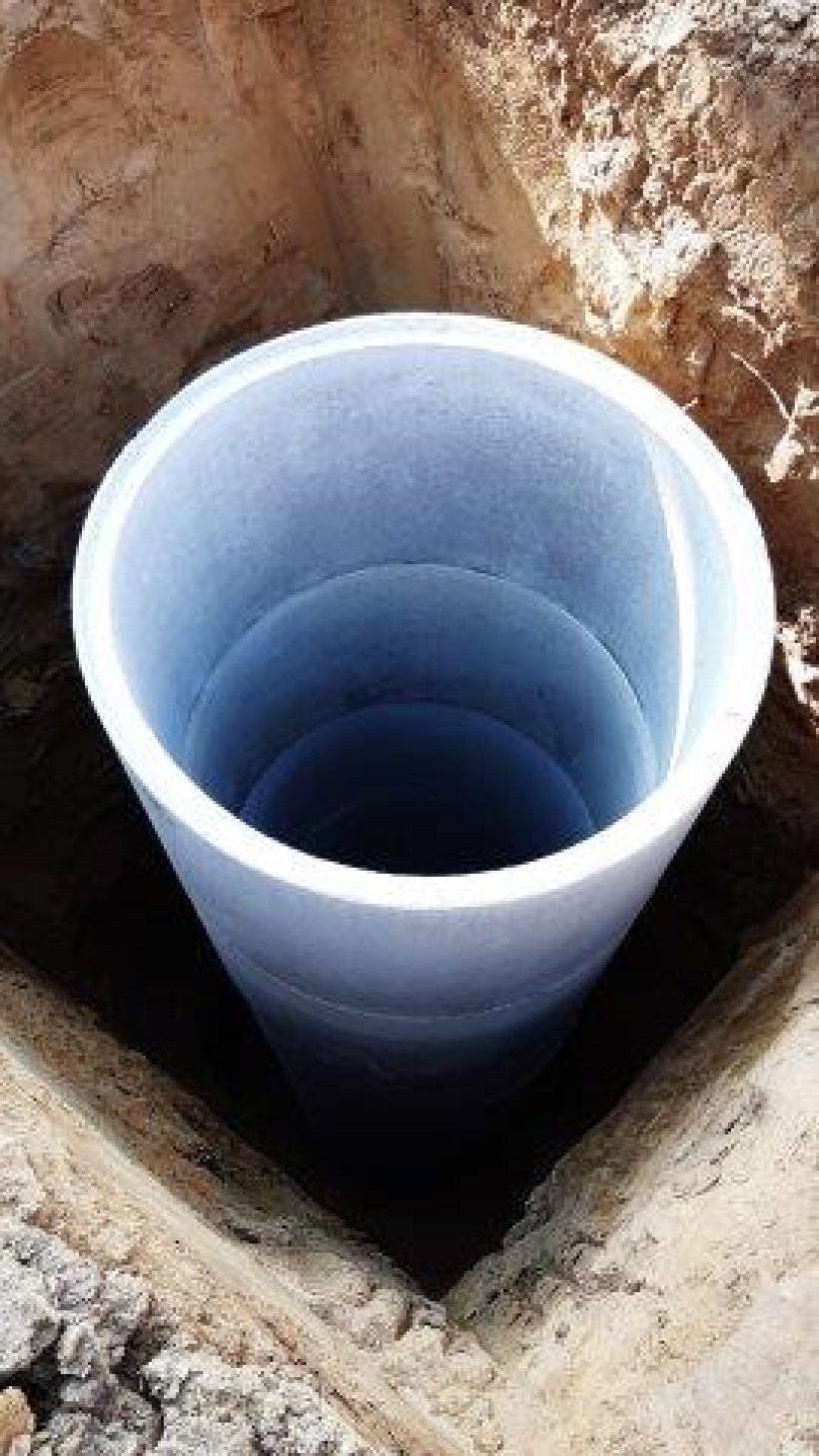

Anschluss Regenentwässerung Haus 6 an Regenswasserzisterne
Geländer Penthouse Haus 4
Beginn Fliesenarbeiten Haus 5
Terrassenbelag Dachterrasse Haus 6
Kalenderwoche 44 - 2020
Granitbelag Treppenhaus Haus 6
Kalenderwoche 43 - 2020
Beginn Geländer Dachterrasse Haus 4
Malerarbeiten Fassade Haus 6
Lattung nach Blower-Door-Test Haus 6
Dachdeckung Haus 2
Pflasterarbeiten Wendeplatte und Straße zu WaW
Kalenderwoche 42 - 2020

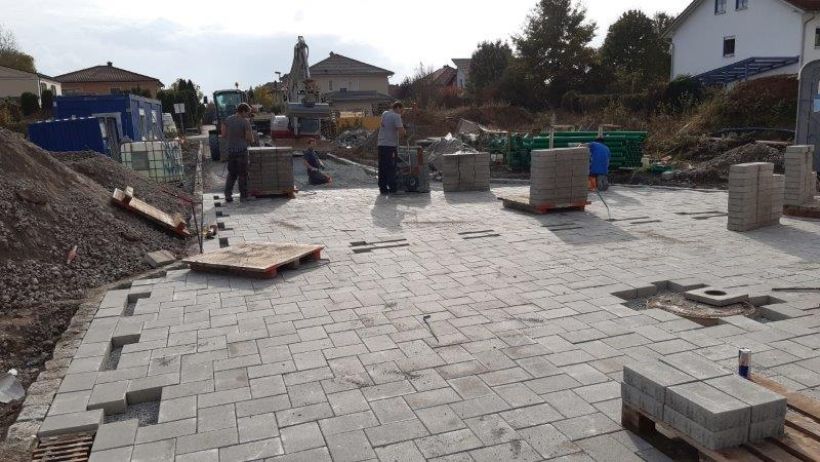

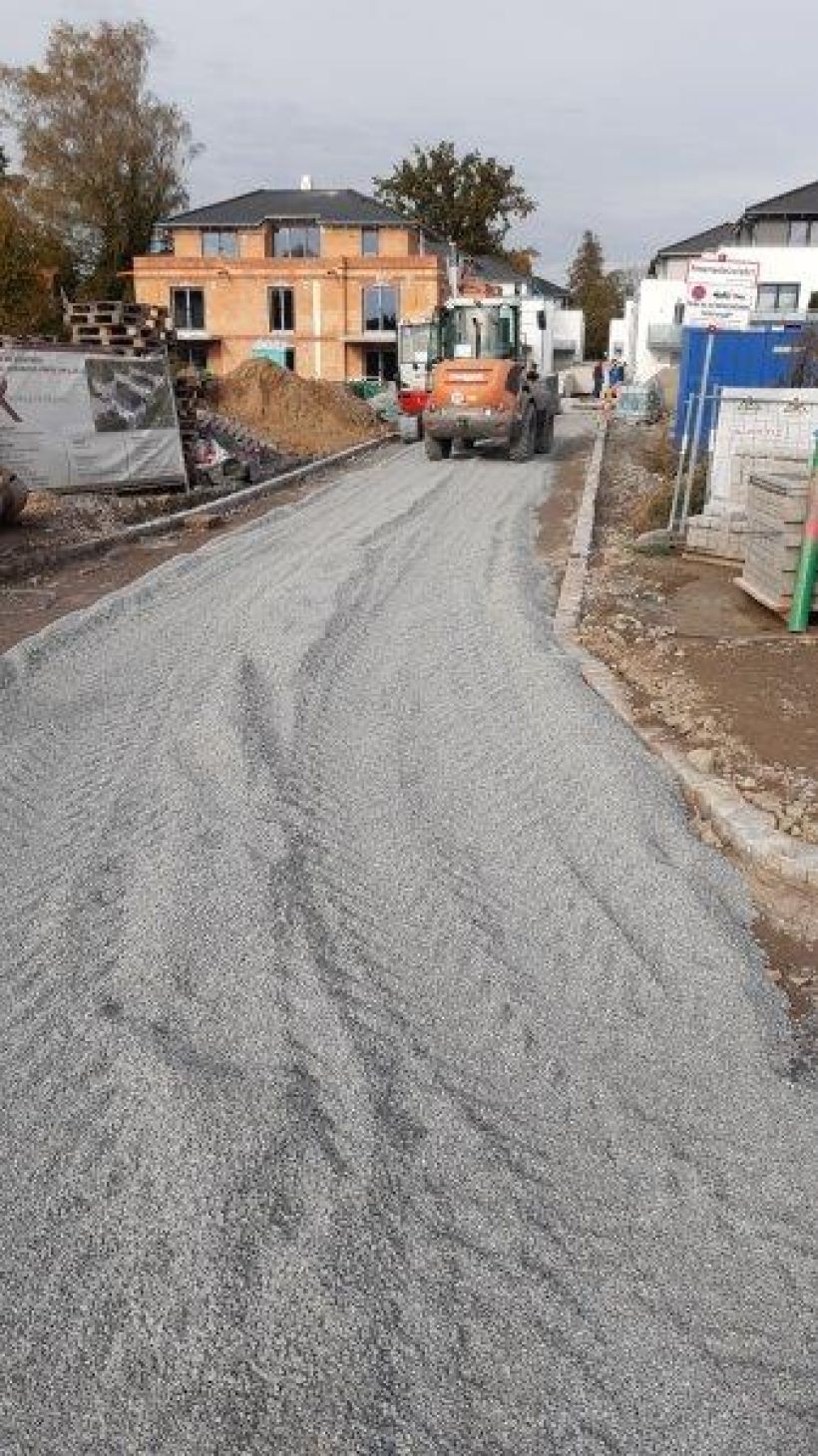

Beginn Pflasterarbeiten Wendeplatte und Straße zu WaW (Unterbau und Randsteine)

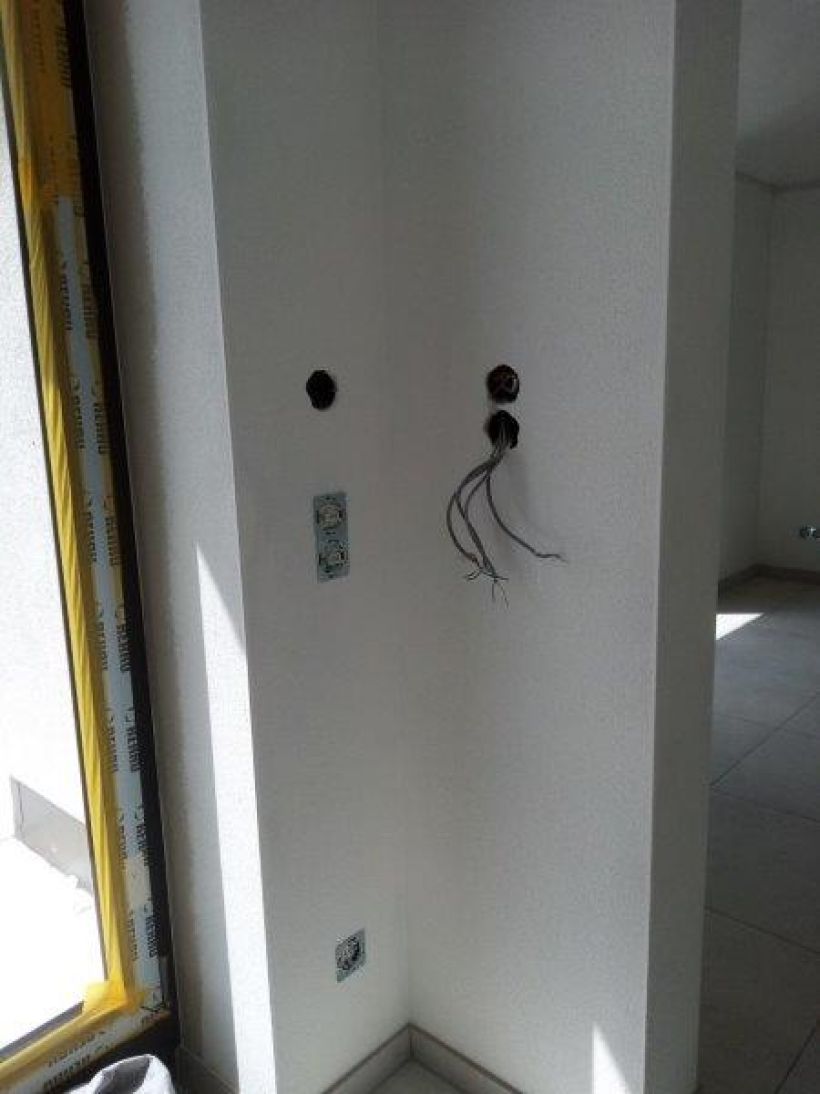

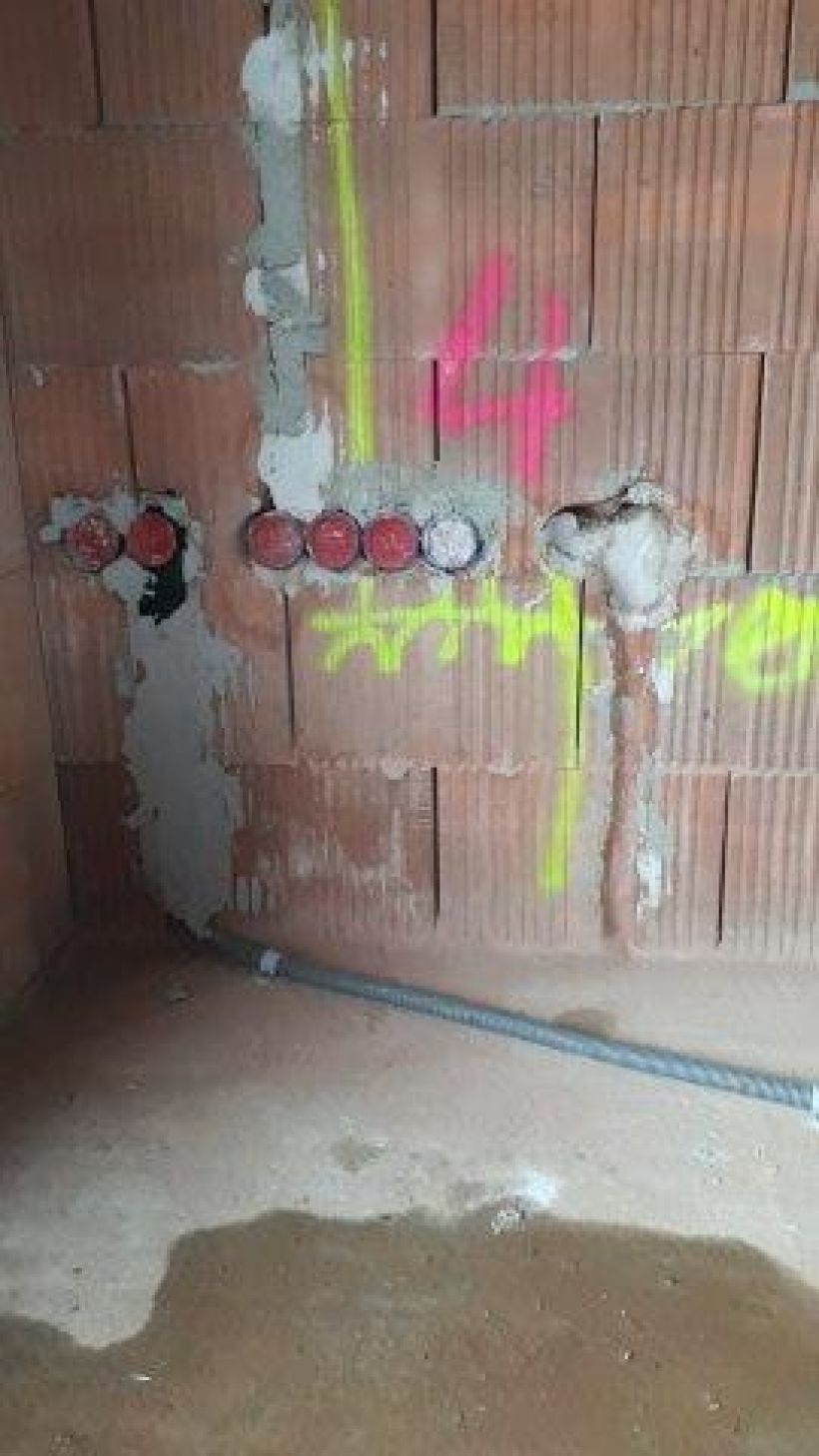

Freilegen der "Elektrodosen" Haus 5

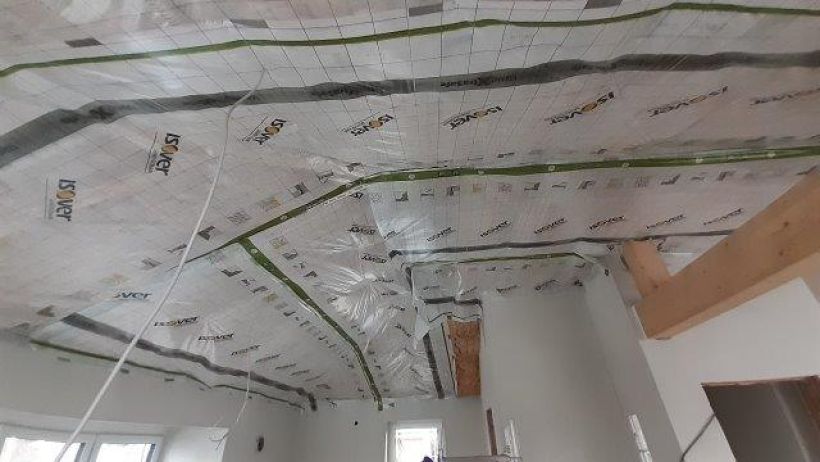

Isolierung zwischen den Sparren und Dampfbremse Haus 6
Abdeckung Attika Haus 6
Fertigstellung Fassade Haus 5
Kalenderwoche 41 - 2020
Fertigstellung Oberputz Haus 6
Abbau Baukran

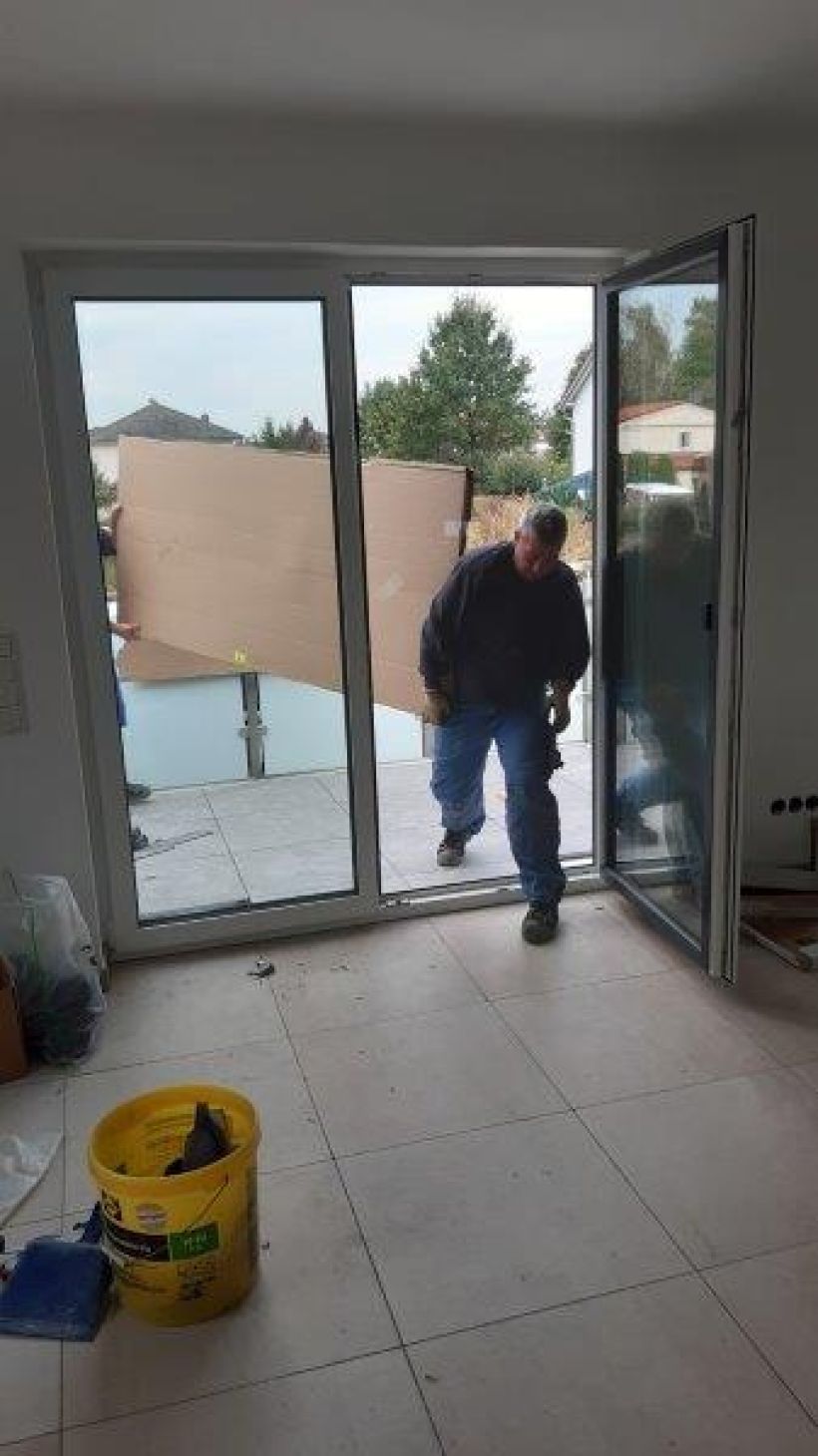

Beginn einbau Fenster Haus 2
Beginn Abdichtungsarbeiten Bäder Haus 5
Abdichtung mit Bitumenbahn Haus 2
Kalenderwoche 40 - 2020
Oberputz Haus 6
Anbringen Gipskartonplatten Dachgeschoss Haus 5
Setzen Fenster Haus 4
Kalenderwoche 39 - 2020
Anbringen Lattung und Isolierung 3 cm Dachgeschoss Haus 5
Kalenderwoche 38 - 2020
Geländer Attika Haus 4
Netz einspachteln Außenputz Haus 6
Dachdeckung Haus 2
Vorbereitung Lattenunterkonstruktion für Gipskartonplatten Haus 5
Kalenderwoche 37 - 2020
Dachstuhl Haus 2
Balkonverglasung Haus 5
Abdeckung Attika Haus 4

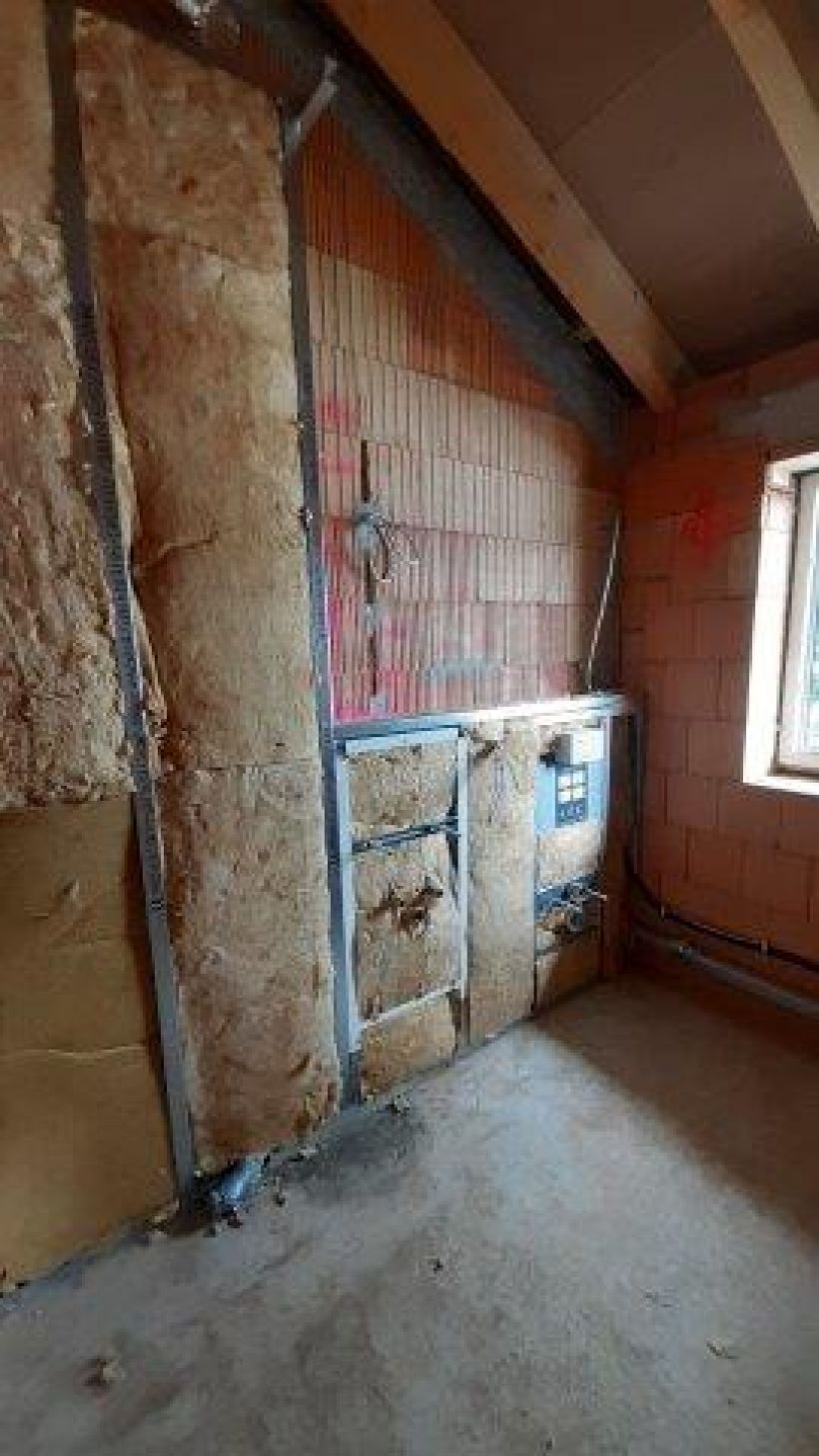

Isolierung und Dampfbremse Dach Penhouse Haus 6
Grundputz Haus 6
Kalenderwoche 36 - 2020
Dämmung und Dampfbremse Penthouse Haus 5
Estrich Haus 6
Dampfbremse Dachterrasse Haus 2
Innenmauern Penthouse Haus 2
Beginn Außenputz Haus 6
Kalenderwoche 35 - 2020
Attika Haus 2
Außenmauern Haus 2
Kalenderwoche 33/34 - 2020
Urlaubszeit - auch auf der Baustelle!
Kalenderwoche 32 - 2020

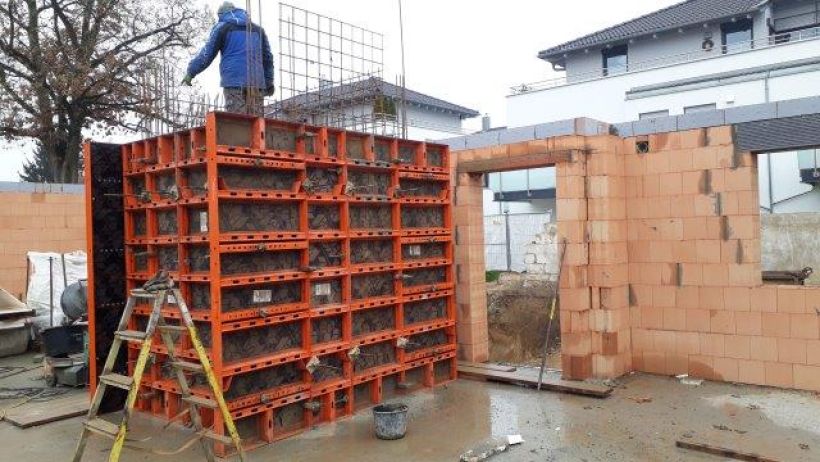

Außenmauern 1. OG Haus 2
Estrich fertig verlegt Haus 5
Dampfsperre Dachterasse Haus 4
Kalenderwoche 31 - 2020
Estrich Haus 5
Dachstuhl Haus 4
Decke über EG Haus 2
Schacht Aufzug 1. OG Haus 2
Kalenderwoche 30 - 2020
Verlegung Isolierung und Bodenheizung Haus 5
Malerarbeiten Außenmauern Penthouse Haus 5
Verlegung der Dachterrassenplatten Haus 5
Mauern Penthouse Haus 4
Kalenderwoche 29 - 2020
Fertigstellung 1. OG Haus 4 mit Decke

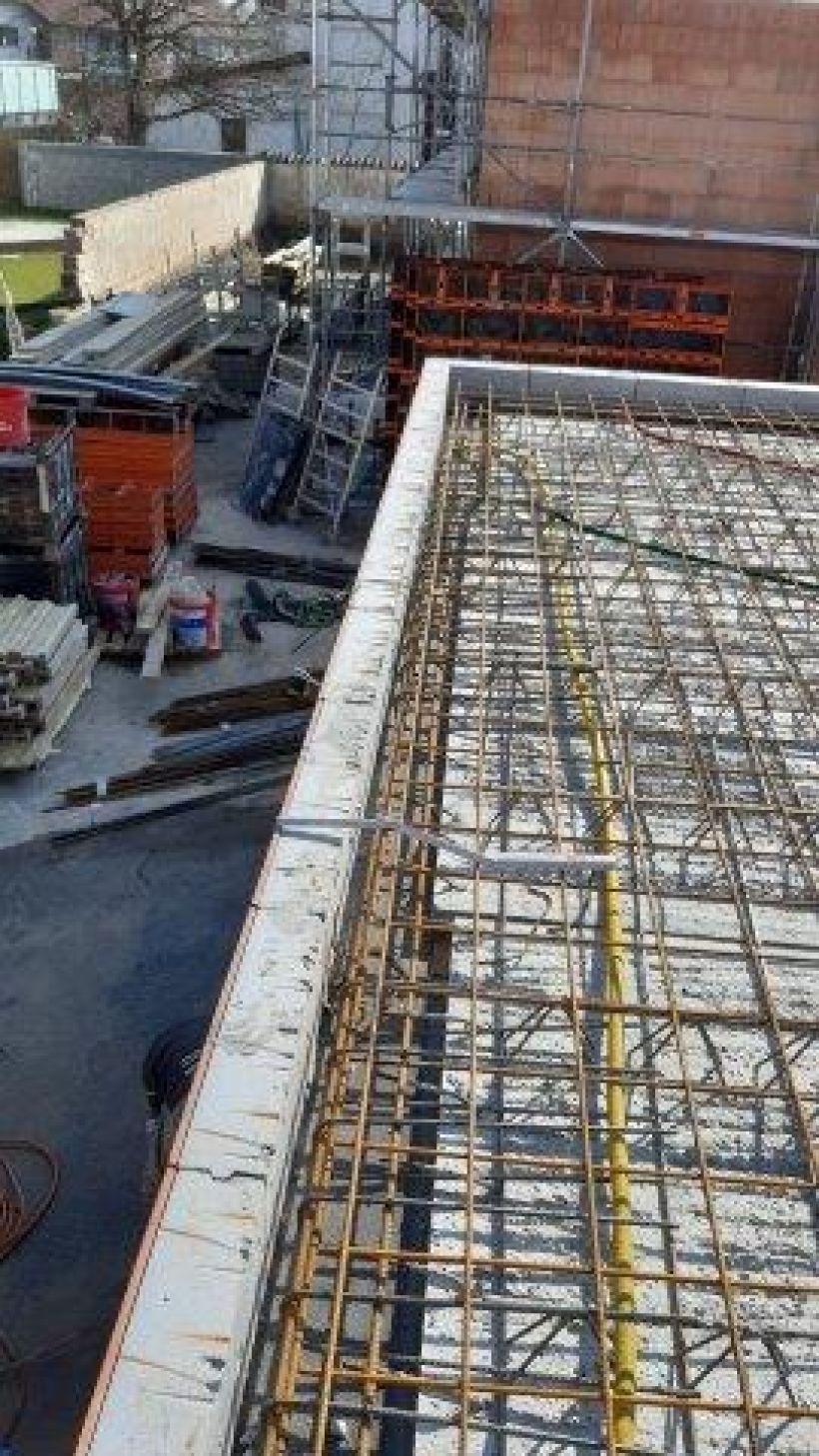

Betonierene der Decke über dem 1. OG Haus 4
Attika Haus 4
Kalenderwoche 28 - 2020
Abdichtung Balkone Haus 6
Abdeckung Attika Haus 6
Außenmauern 1. OG Haus 4
Treppe EG/1. OG Haus 4
Kalenderwoche 27 - 2020

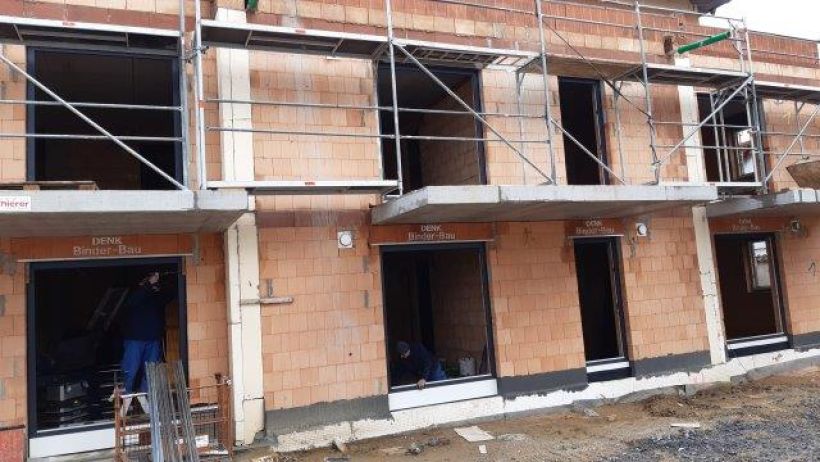

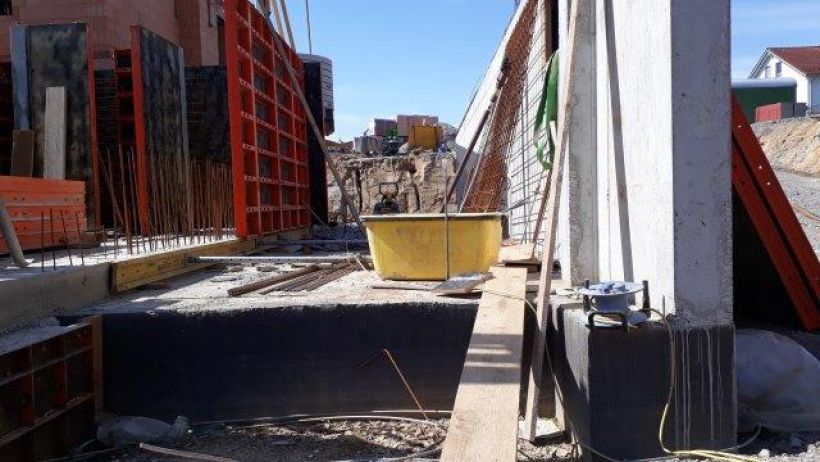

Außenmauern Erdgeschoss Haus 2
Decke EG/1. OG Haus 4
Tockenbau und Vormauerungen Haus 5
Kalenderwoche 26 - 2020
Balkongeländer Haus 5
Außenwände EG Haus 4
Kalenderwoche 25 - 2020

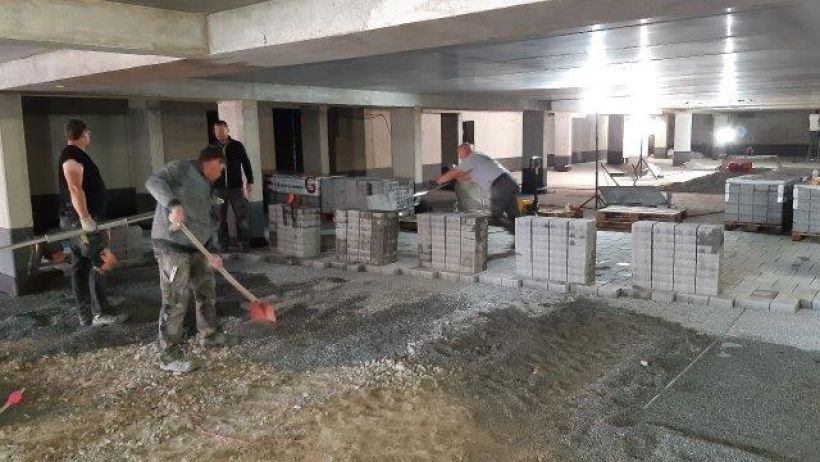

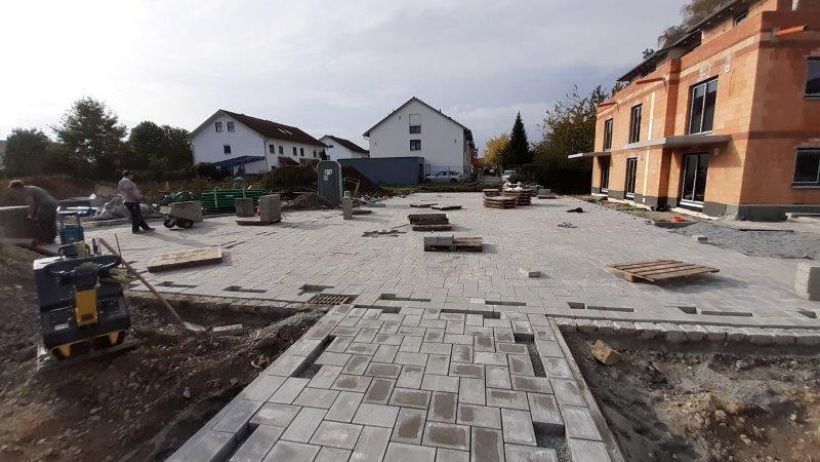

Pflasterarbeiten im Innenhof
Decke Keller/EG Haus 2 (verlegen "Eisen", Lehrrohre Elekto, betonieren)
Einzug der ersten Bewohner
Abdichtung, Hohlkehle, Isolierung, Noppenbahn, Drainage Haus 2

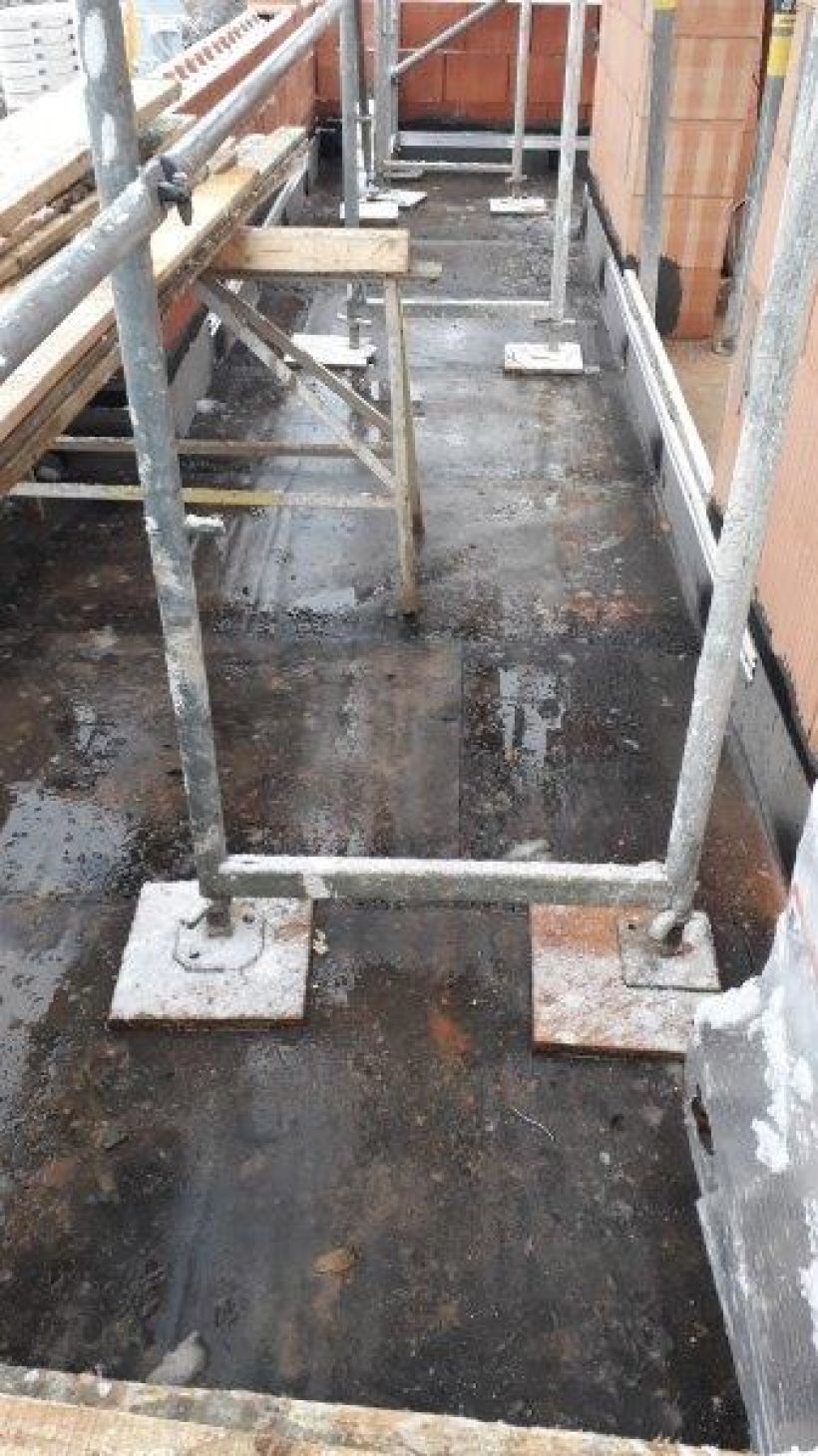

Abdichtung der TG-Decke bei Haus 5 bzw. 6

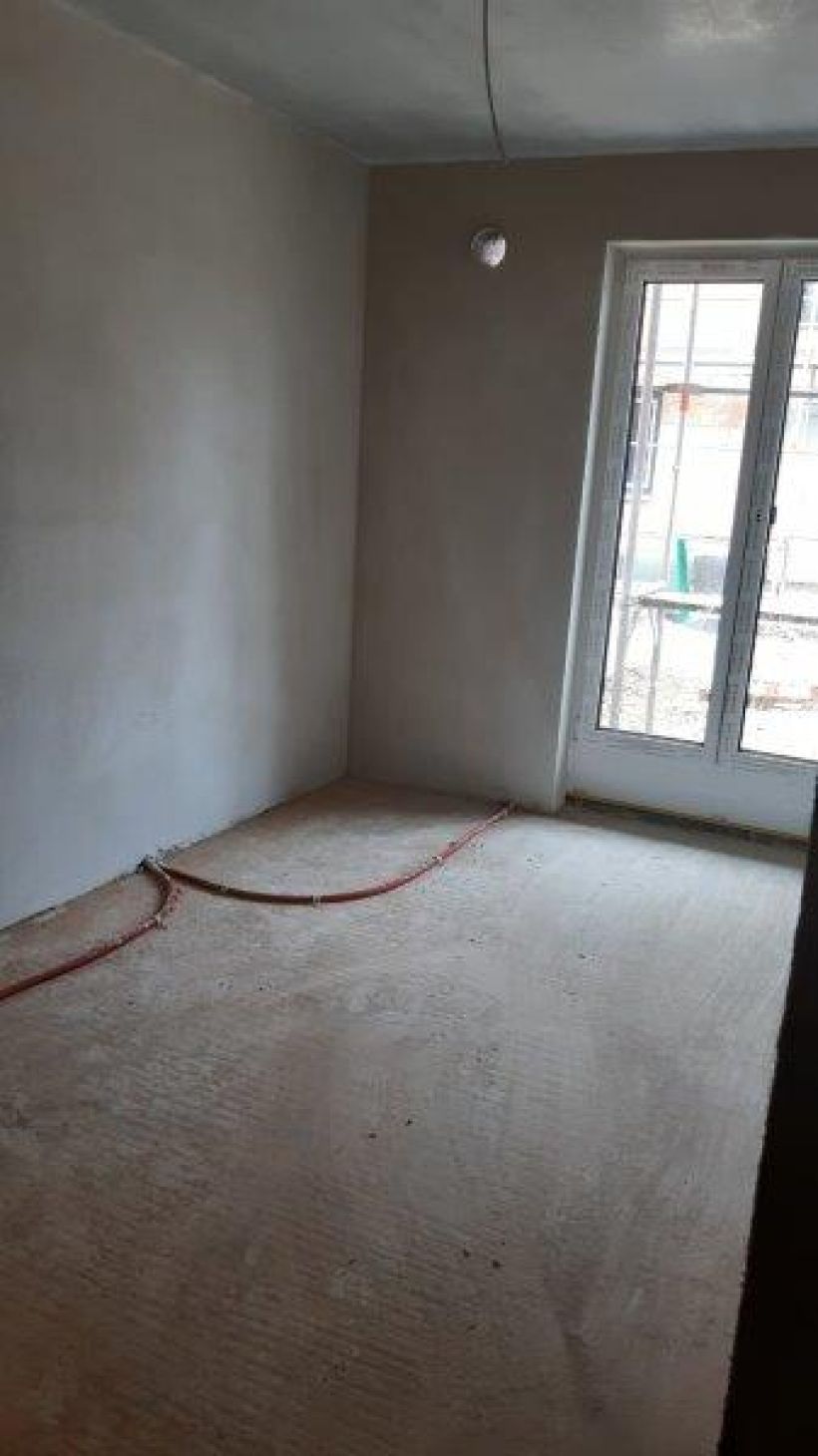

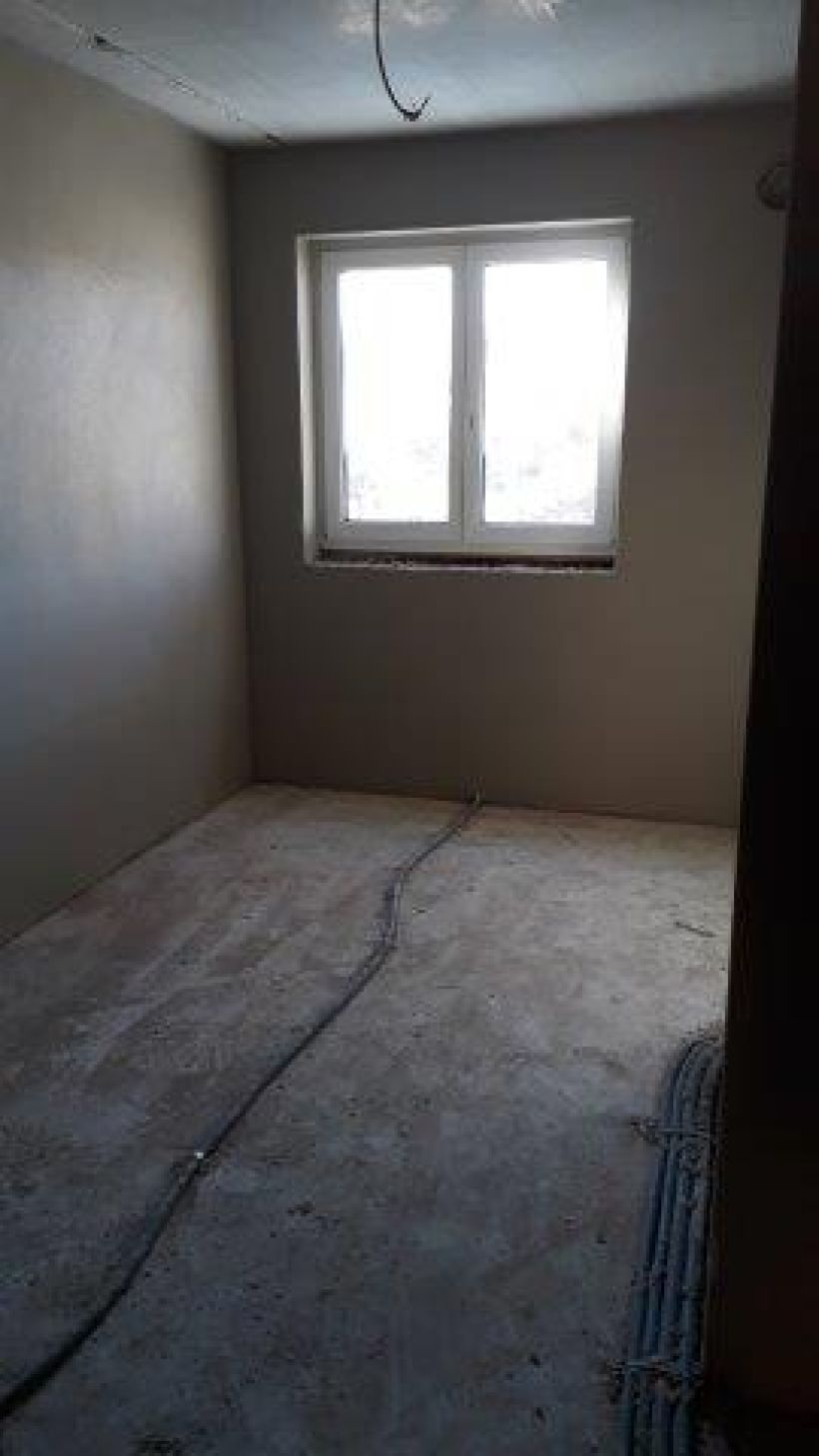

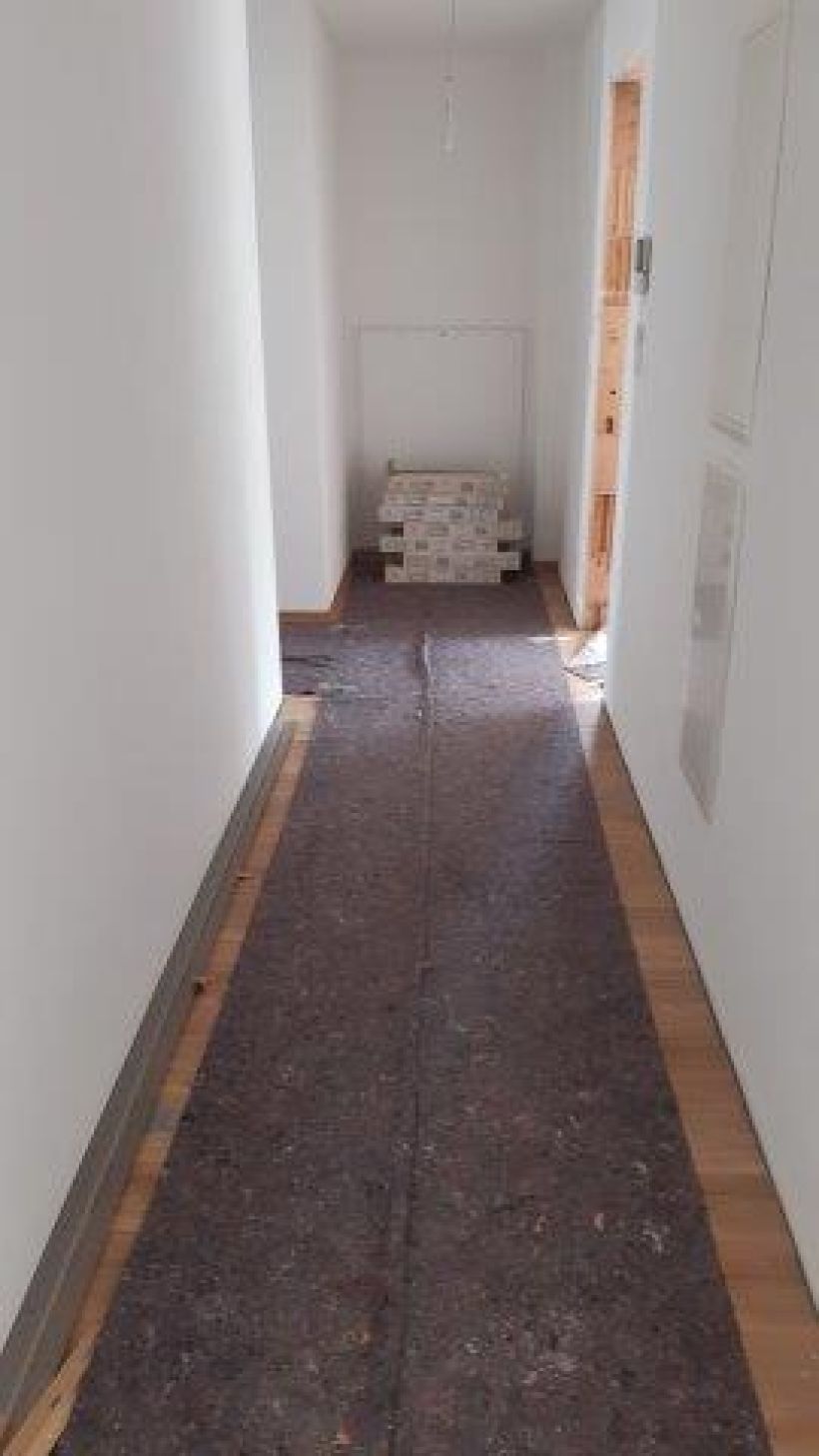

Innenputzarbeiten Haus 5
Dämmung/Gefälledämmung und Abdichtung Dachterrasse Haus 6 mit Wolfin M
Abdichtung TG-Decke zwischen Haus 2 und 4
Kalenderwoche 24 - 2020
Fertigstelluing Balkone - Verglasung - Haus 3

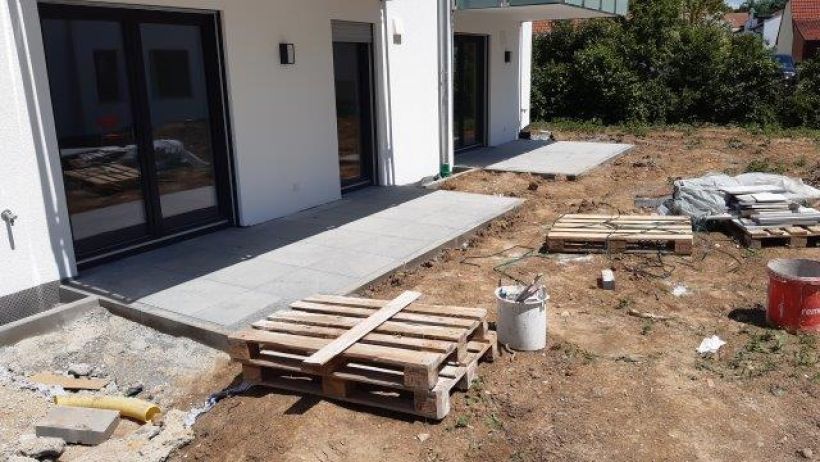

Verlegen Terrassenplatten Haus 1 und 3

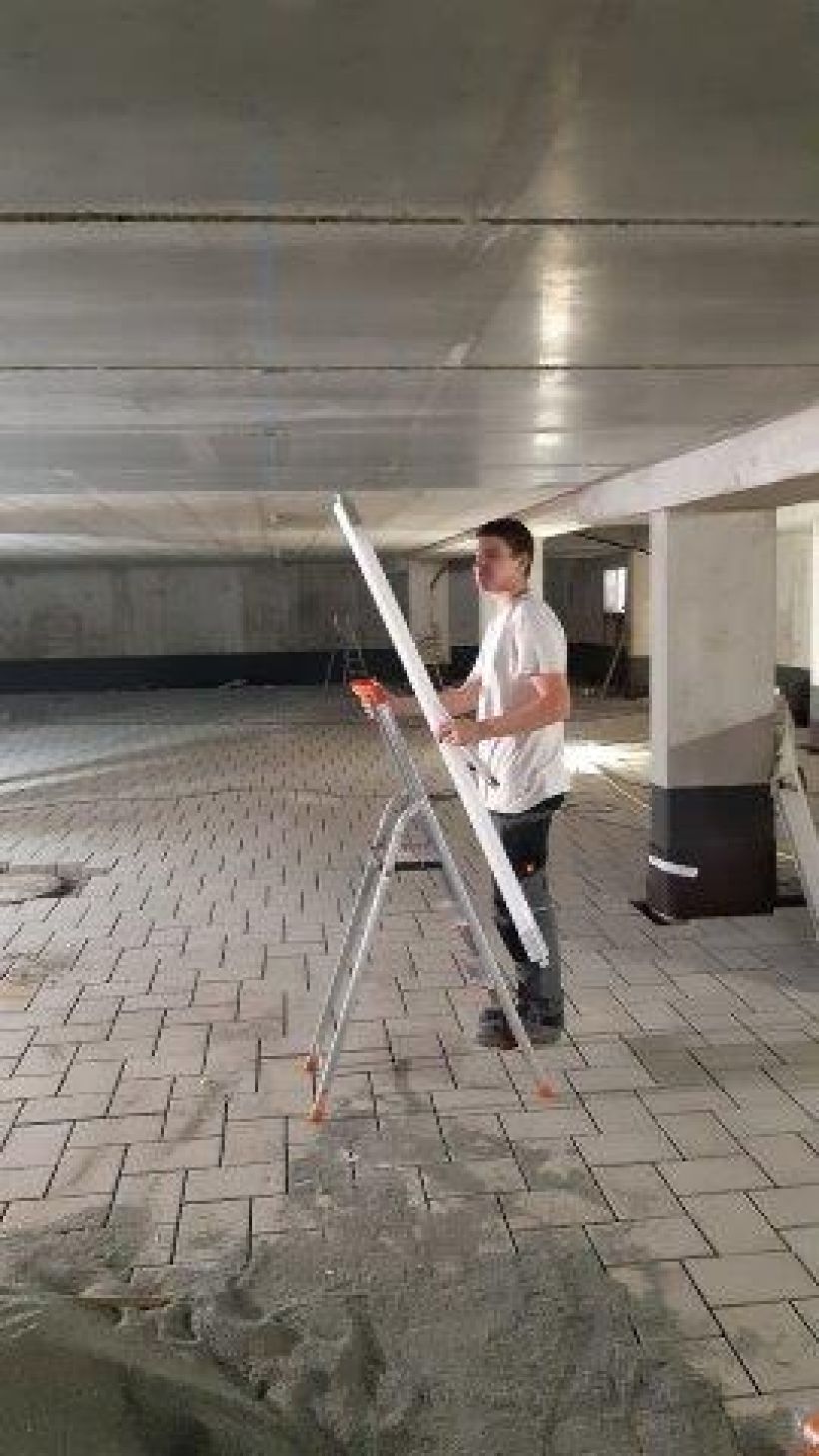

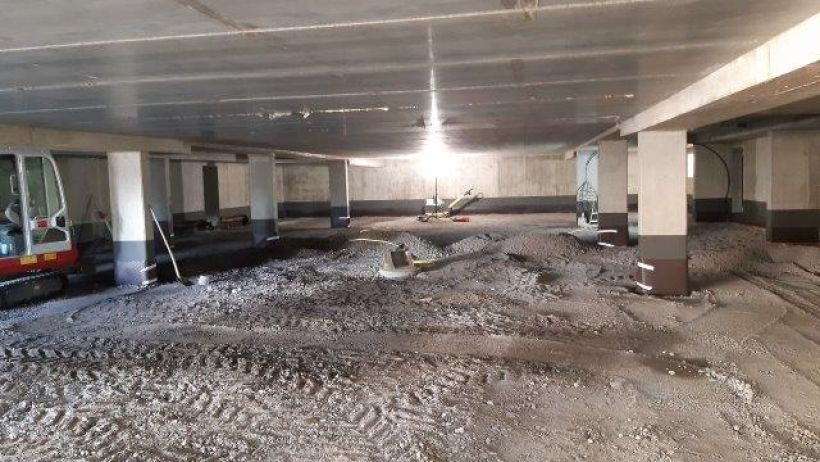

Pflasterarbeiten Tiefgarage
Installation Beleuchtung Tiefgarage
Kalenderwoche 23 - 2020

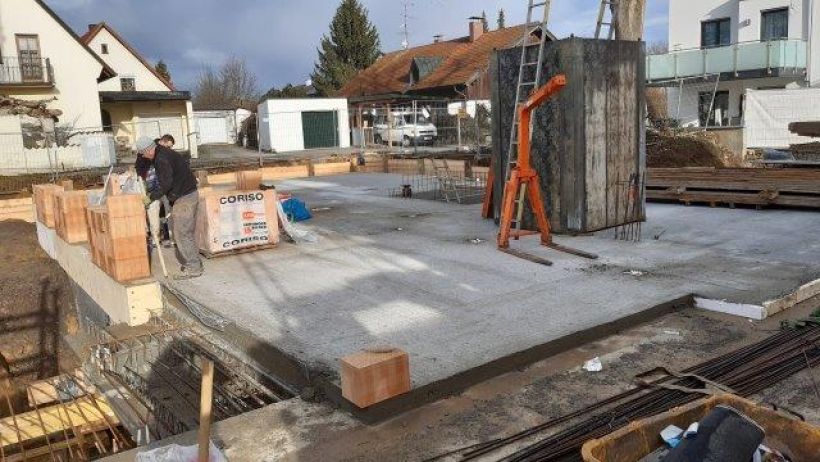

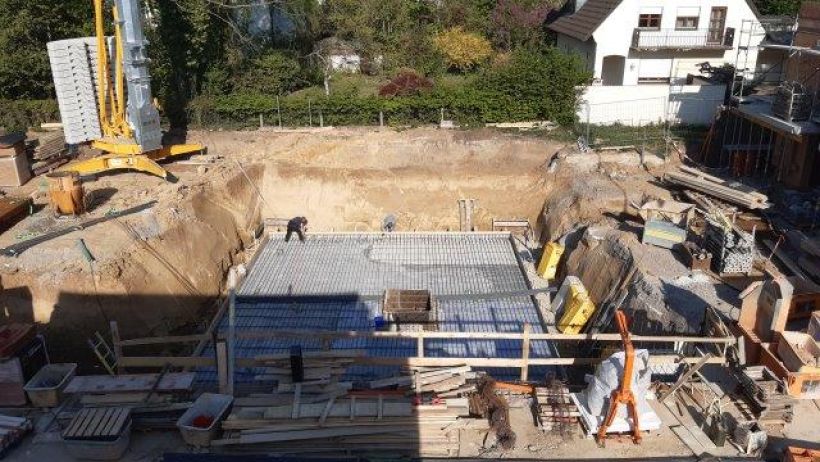

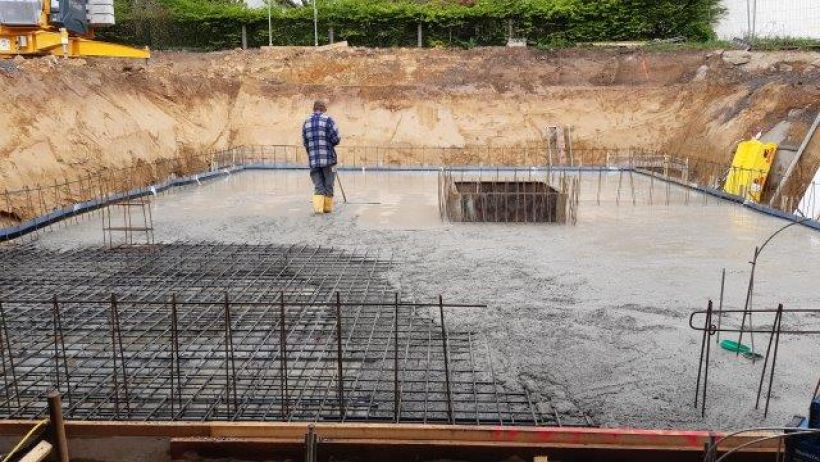

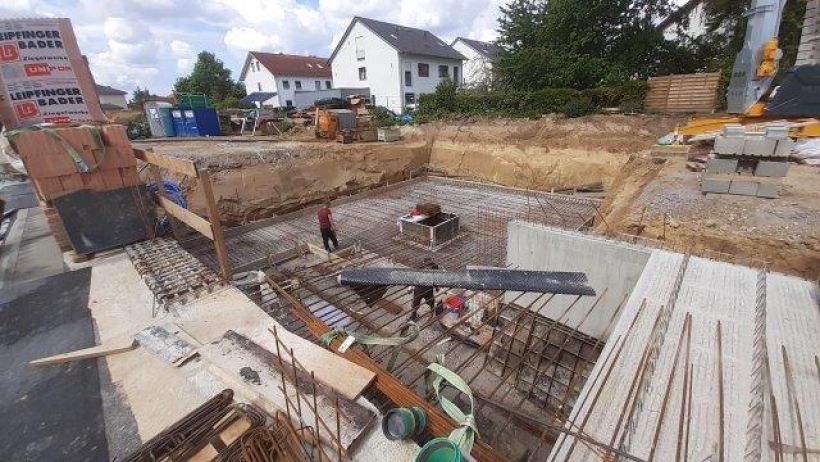

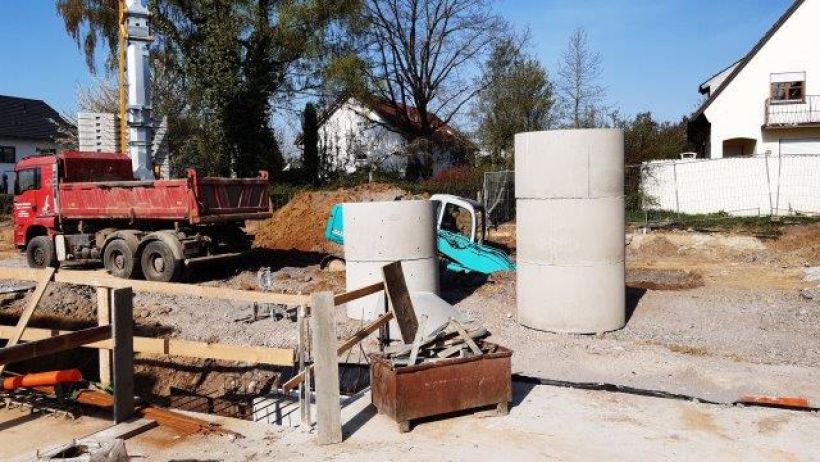

Betonieren Bodenplatte Haus 2

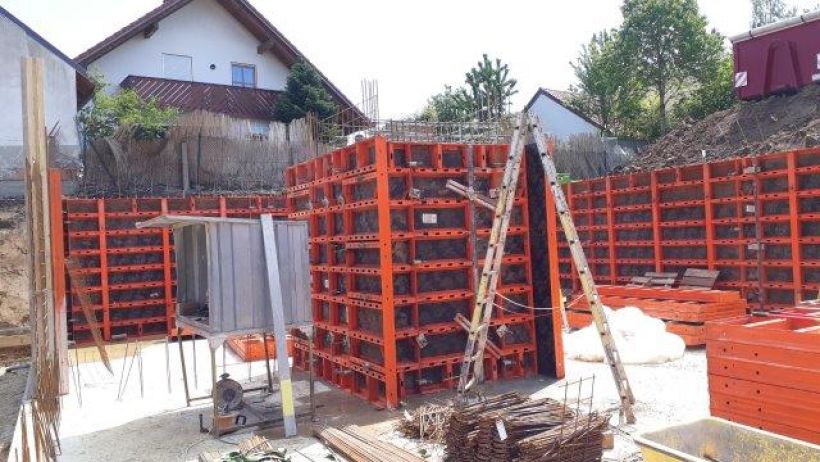

Schalung und betonieren Außenwände Keller Haus 2
Treppengeländer Haus 1 und 3 aus Edelstahl
Kalenderwoche 22 - 2020
Vorbereitung Bodenplatte Haus 2 (Schalung, Kiersrollierung, Isolierung im Bereich Treppenhaus, Sauberkeitsschicht)
Decke Keller/EG Haus 4 (Verlegung Eisen, Lehrrohre Elektro, betonieren)
Aufzugsschacht Haus 4
Aufzugsgrube Haus 2
Vorbereitung Pflasterarbeiten Innenhof (Schutz der Abdichtung mit Bautenschutzmatte und Abdeckung mit Vlies, Aufbringung Frostschutz)
Malerarbeiten Fassade Haus 5
Innstallation Duschkabinen/Duschtrennwände Haus 1 und 3
Kalenderwoche 21 - 2020

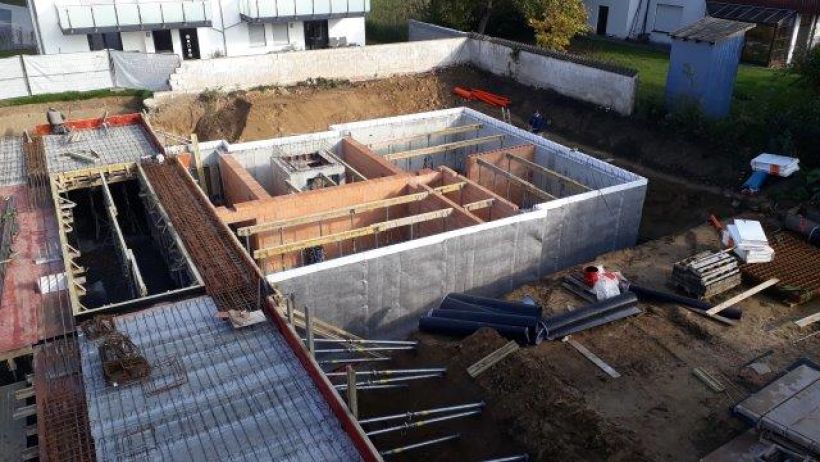

Fertigstellung Kellerinnenwände Haus 4

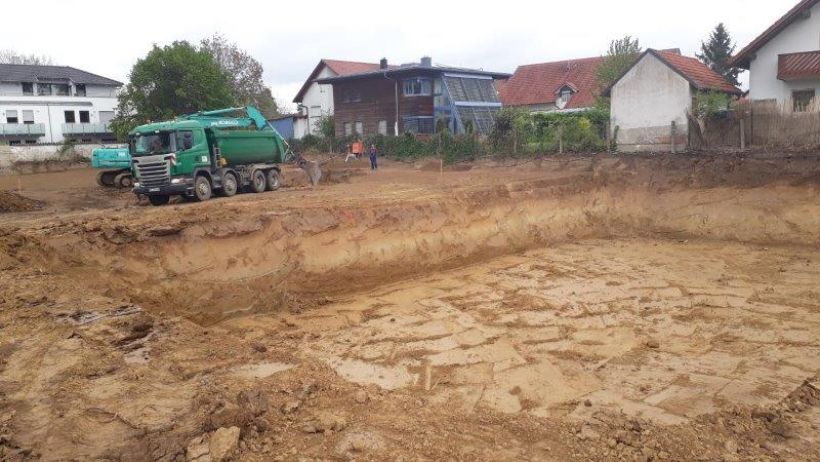

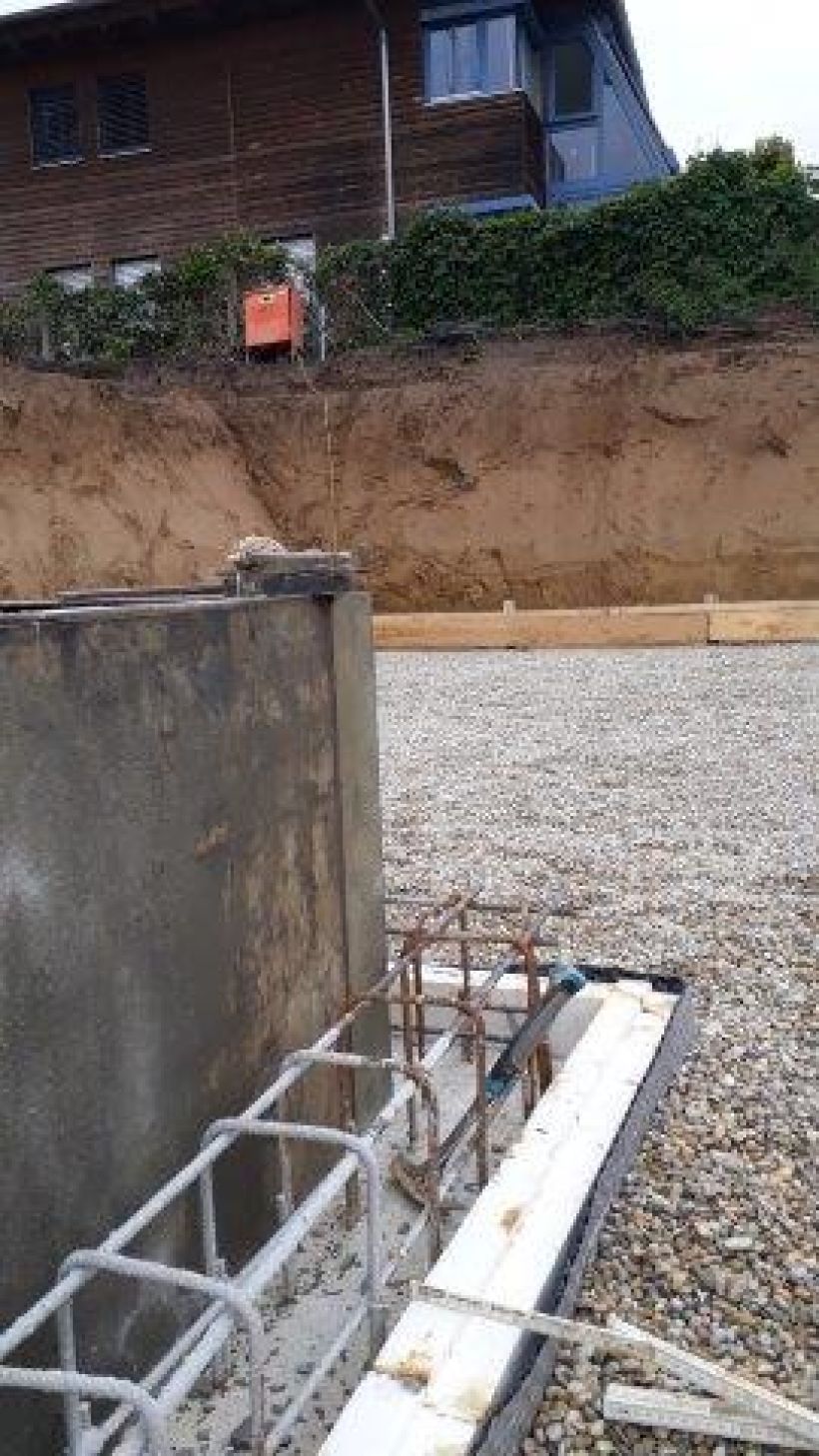

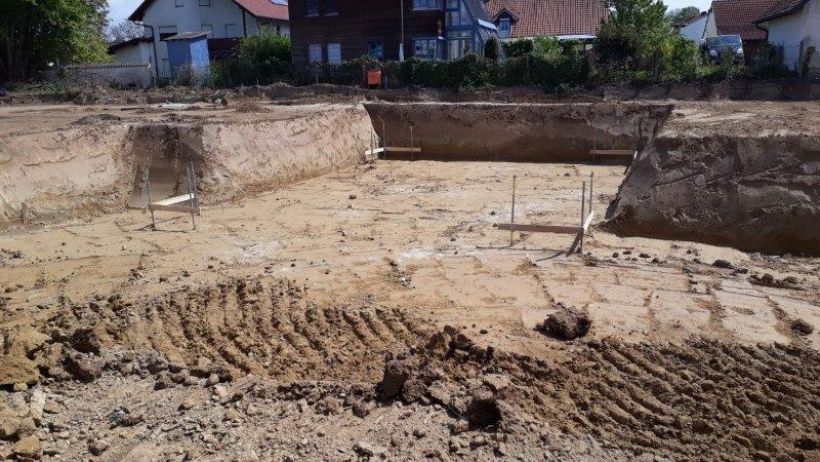

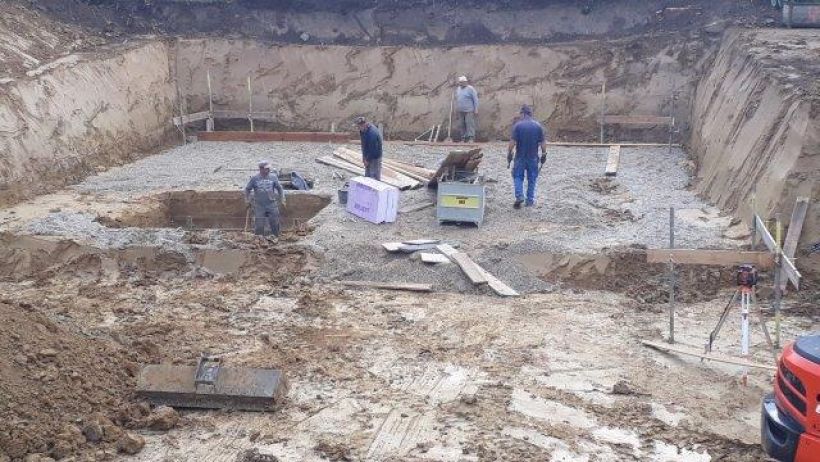

Baugrube ausheben Haus 2
Schalung Treppe Keller/EG Haus 4

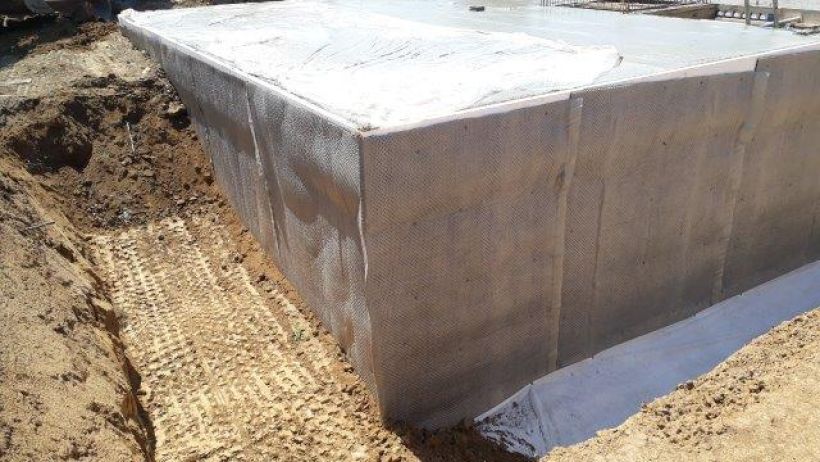

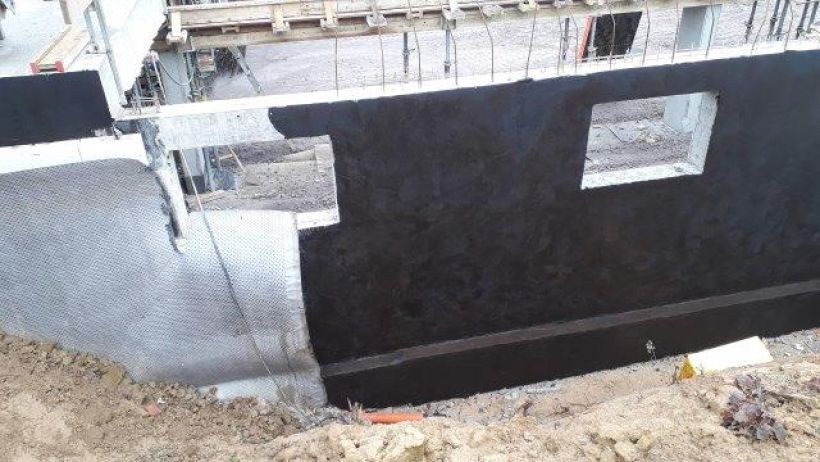

Abdichtung, Holkehle, Isolierung, Noppenbahn und Drainage Keller außen Haus 4
Abdichtungsarbeiten TG-Decke
Kalenderwoche 20 - 2020
Abdichtung TG-Decke
Beginn Innenwände Keller Haus 4
Geländer (Edelstahl) Balkone Haus 3
Beginn Abdichtung Kelleraußenwände Haus 4
Kalenderwoche 19 - 2020
Endinstallation Sanitär Haus 1

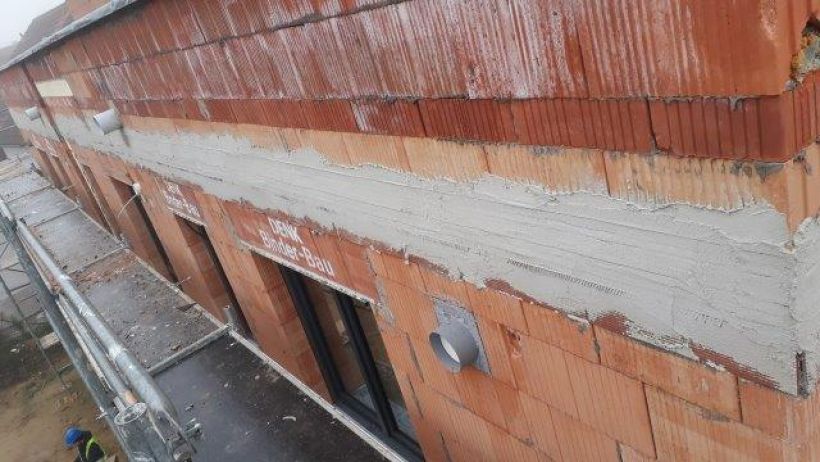

Grundputz Fassade Haus 6

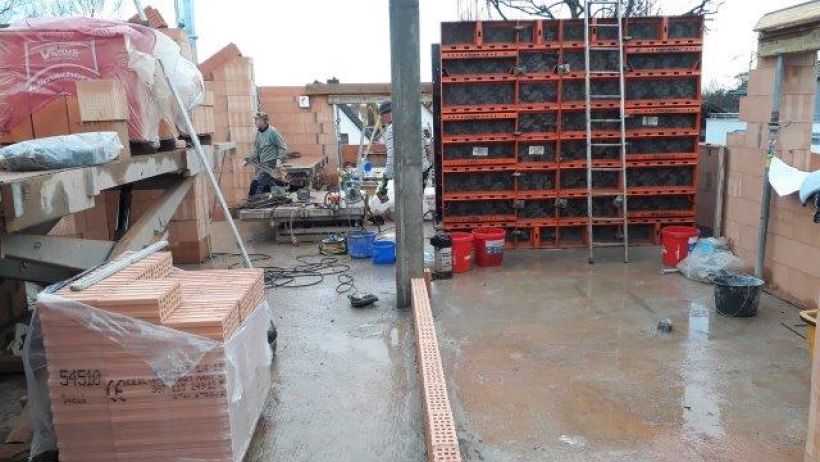

Beginn Außenwände Keller Haus 4

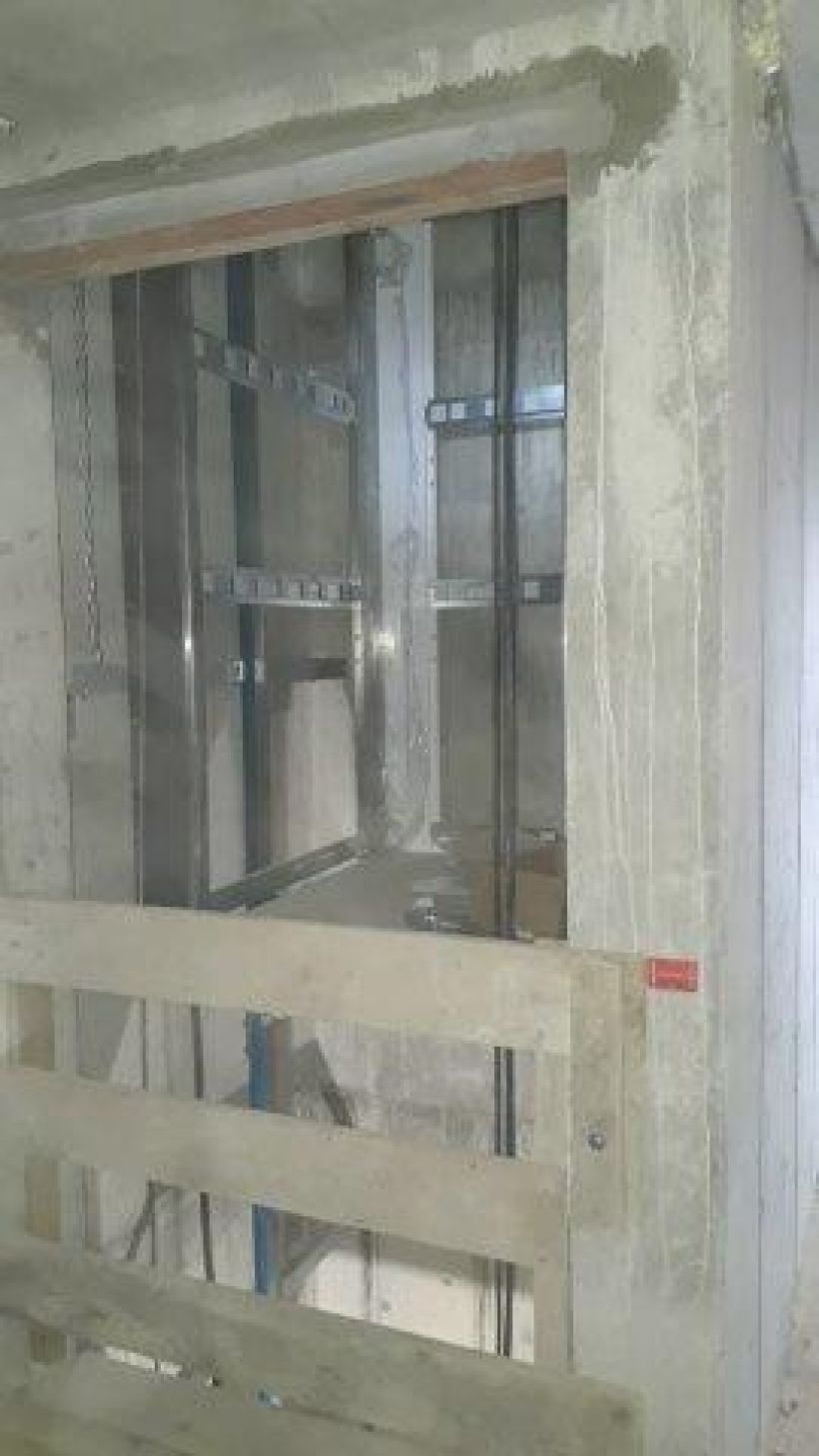

Fertigstellung Aufzug Haus 5
Dachdeckung Haus 6
Kalenderwoche 18 - 2020
Vorbereitungen Außenputz Haus 6 (Übergang zur Attika Streckmetall angebracht)
Balkongeländer Haus 1 aus Edelstahl angebracht
Fertigstellung Bodenplatte Haus 4
Zimmererarbeiten Haus 6
Aufzugsschacht Keller Haus 4
Lieferung und Beginn Montage Aufzug Haus 5
Pflastern hintere Hälfte Tiefgarage
Kalenderwoche 17 - 2020

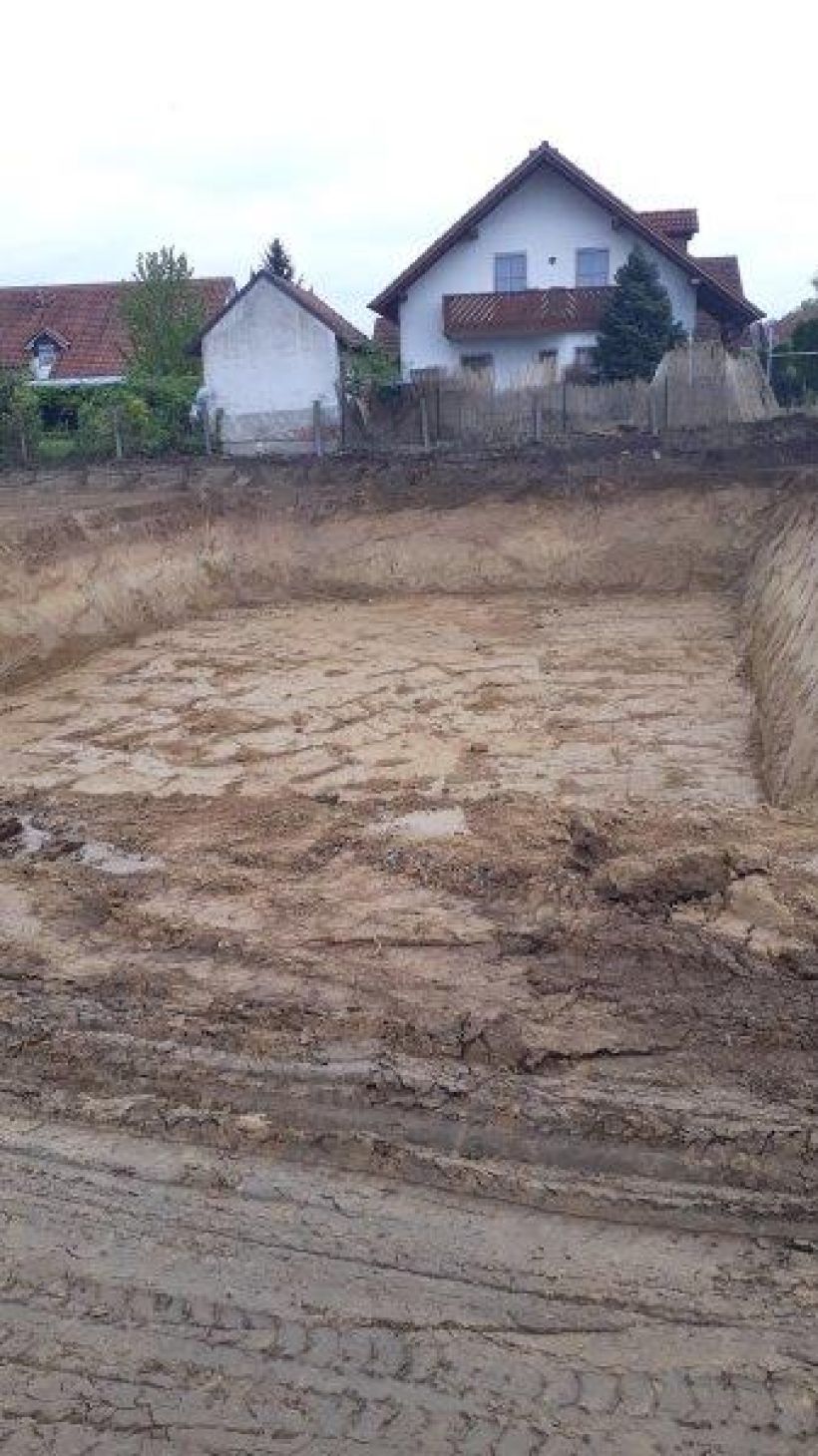

Aushub Baugrube Haus 4
Schachgrube Aufzug Haus 4
Dachstuhl Haus 6
Anschluss Glasfaser und Stromleitung an die Wohnanlage
